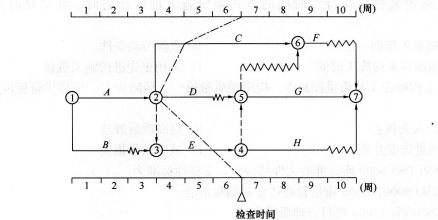

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。A.C工作实际进度拖后2周,影响工期2周B.D工作实际进度超前2周,不影响工期C.D工作实际进度拖后3周,影响工期2周D.E工作实际进度拖后1周,不影响工期

题目
某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。



A.C工作实际进度拖后2周,影响工期2周

B.D工作实际进度超前2周,不影响工期

C.D工作实际进度拖后3周,影响工期2周

D.E工作实际进度拖后1周,不影响工期

相似考题
更多“某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。 ”相关问题
  • 第1题:

    某工程双代号时标网络计划执行到第4周末时,检查其实际进度如下图前锋线所示。可以看出()。


    A.工作C拖延1周,不影响工期
    B.工作E提前1周,不影响工期
    C.工作D拖延1周,不影响工期
    D.工作I可以从第5周以后提前进行

    答案:B
    解析:
    本题考核的是双代号时标网络计划前锋线的比较。第4周末工作C拖延2周,不影响工期。工作D拖延1周,工期拖延1周。工作l应在工作G、E同时完成后进行。@##

  • 第2题:

    某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如下图所示。从图中可以看出()。?


    A.工作D拖延2周,不影响工期
    B.工作E拖延1周,影响工期1周
    C.工作F拖延2周,影响工期2周
    D.工作D拖延3周,不影响后续工作

    答案:C
    解析:
    本题考核的是前锋线法比较实际进度与计划进度。由图可以看出,工作D拖延3周,因为工作D有3周的总时差,2周的自由时差,因此其拖延不影响工期,但影响后续工作1周;故选项A、D均不正确。工作E拖延1周,不影响工期,因为其总时差为1周,故选项B错误。工作F拖延2周,将影响工期2周,因为工作F为关键工作,故选项C正确。?

  • 第3题:

    某分部工程时标网络计划如下图所示,当计划执行到第3 周末及第6 周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明( )。

    A.工作A 和工作D 在第4 周至第6 周内实际进度正常
    B.工作B 和工作E 在第4 周至第6 周内实际进度正常
    C.第3 周末检查时预计工期拖后1 周
    D.第6 周末检查时工作G 实际进度拖后1 周
    E.第6 周末检查时预计工期拖后1 周

    答案:C,E
    解析:
    本题考核的是前锋线比较法进行实际进度与计划进度的比较。第3 周末检查时,工作A 进度正常;工作B 拖后1 周,其总时差为0,预计影响工期1 周;工作C 拖后1 周,其总时差为1 周,不影响工期。第6 周末检查时,工作G 拖后2 周,其总时差为2 周,不影响工期;工作D 拖后1 周,其总时差为0,预计影响工期1 周;工作E 实际进度正常。第4 周至第6 周内,工作A 实际进度正常,工作B 实际进度拖后,工作D 实际进度拖后,工作E实际进度正常。

  • 第4题:

    某工程双代号时标网络计划执行到第6周末和第10周末时,检查其实际进度如下图前锋线所示。由图可以看出()

    A、第6周末检查时,工作A拖后2周,不影响总工期
    B、第6周末检查时,工作E进展正常,不影响总工期
    C、第6周末检查时,工作G尚未开始,不影响总工期
    D、第10周末检查时,工作H拖后1周,不影响总工期
    E、第10周末检查时,工作J拖后1周,不影响总工期()

    答案:B,C,D
    解析:
    由图知第6周末检查时,工作E进展正常,不影响总工期,G工作尚未开始,但不影响总工期。第10周末检查时,工作H拖后1周,不影响总工期,工作J拖后1周,要影响到总工期。

  • 第5题:

    某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如下图所示。从图中可以看出()

    A、工作D拖延2周,不影响工期
    B、工作E拖延1周,影响工期1周
    C、工作F拖延2周,影响工期2周
    D、工作D拖延3周,不影响后续工作

    答案:C
    解析:
    工作F是关键工作,拖延2周,影响总工期2周。

  • 第6题:

    某工程双代号时标网络计划如图4-16所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()。



    A.C工作实际进度拖后2周,影响工期2周

    B.D工作实际进度超前2周,不影响工期

    C.D工作实际进度拖后3周,影响工期2周

    D.E工作实际进度拖后1周,不影响工期

    答案:C
    解析:
    考点:前锋线比较法。选项A中,C工作实际进度拖后2周,但C工作总时差为1周,所以会影响总工期1周,所以选项A不正确;选项B中,D工作实际进度拖后3周,但D工作有1周的总时差,所以D工作影响工期2周;选项D中,E工作是关键工作,所以E拖后1周会影响总工期,所以选项D不正确。

  • 第7题:

    某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度前锋线所示,则正确的结论有( )。

    A、工作D拖后2周,不影响工期
    B、工作E拖后3周,不影响工期
    C、工作F拖后2周,不影响紧后工作
    D、总工期预计会延长2周
    E、工作H的进度不会受影响

    答案:B,C,D
    解析:
    2020版教材P138
    本题考查的是网络计划执行中的控制。选项A错误,工作D是关键工作,拖后2周,影响工期2周。选项E错误,工作D拖后2周,工作H只有1周的总时差,会影响H工作的进度。

  • 第8题:

    某工程项目的进度计划如下列双代号时标网络图所示,当工程进行到第4周末和第10周末时分别检查了该工程项目的实际进度,并绘制了两条实际进度前锋线,如下图中所示。

    该工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如上图前锋线所示,检查结果表明( )。

    A.第4周末检查时工作B拖后1周,但不影响工期
    B.第4周末检查时工作A拖后1周,影响工期1周
    C.第10周末检查时工作I提前1周,可使工期提前1周
    D.第10周末检查时工作G拖后1周,但不影响工期

    答案:B,D
    解析:
    选项A:第4周末检查时工作B尚有1周工作未完成,将使工作E、F各拖后1周,将影响工期 1周。
    选项B:第4周末检查时工作A拖后1周,将使工作E、F各拖后1周,影响工期1周。
    选项C:第10周末检查时工作I提前1周,但工作H没有提前,不能使工期提前1周。
    选项D:第10周末检查时工作G拖后1周,但有2周总时差,故不影响工期

  • 第9题:

    某工程项目的进度计划如图1双代号早时标网络计划所示(时间单位:周)、假定各项工作均匀速进行施工,在该工程项目进行到第8周末时对其实际进度进了检查,并根据检查结果绘制了该工程项目的实际进度前锋线,如图中点划线所示。

    根据该工程项目第8周末实际进度的检查结果、各项工作的进度偏差为()。

    A.工作F的实际进度比计划进度拖后2周
    B.工作H的实际进度比计划进度拖后1周
    C.工作M的计划进度将拖后2周
    D.工作E的实际进度比计划进度拖后3周

    答案:A,B,D
    解析:
    由图上前锋线可知,C项,工作M为工作E的紧后工作,工作E拖后3周,故工作M拖后3周。

  • 第10题:

    某工程项目的进度计划如下列双代号时标网络图所示,当工程进行到第4周末和第10周末时分别检查了该工程项目的实际进度,并绘制了两条实际进度前锋线,如下图中所示。

    该工程项目的关键线路有( )条。

    A.1
    B.2
    C.3
    D.4

    答案:B
    解析:
    箭线中没有波形线的关键线路有:A→E→H→K,A→F→I→K。

  • 第11题:

    某工程项目的进度计划如下列双代号时标网络图所示,当工程进行到第4周末和第10周末时分别检查了该工程项目的实际进度,并绘制了两条实际进度前锋线,如下图中所示。

    该双代号时标网络计划中,B工作的总时差是( )周。

    A.0
    B.1
    C.2
    D.3

    答案:B
    解析:
    由于B工作不是以终点节点为箭头节点的工作,因此其总时差等于其紧后工作总时差的最小值与本工作的自由时差之和。B工作的紧后工作有E、F两项,E工作的总时差为1周,F工作的总时差为0周,即B工作的总时差=0+1=1(周)。

  • 第12题:

    某工程项目的进度计划如图1双代号早时标网络计划所示(时间单位:周)、假定各项工作均匀速进行施工,在该工程项目进行到第8周末时对其实际进度进了检查,并根据检查结果绘制了该工程项目的实际进度前锋线,如图中点划线所示。

    工作F的最迟完成时间为第()周。

    A.9
    B.10
    C.11
    D.12

    答案:C
    解析:
    由图可知,工作F的总时差为2周,其最早完成时间为第9周末,则其最迟完成时间为第11周末。

  • 第13题:

    下图所示的双代号时标网络计划,执行到第4周末及第10周末时,检查其实际进度如,图中前锋线所示,检查结果表明( )。


    A. 第4周末检查时工作A拖后1周,影响工期1周
    B. 第4周末检查时工作B拖后1周,但不影响工期
    C. 第10周末检查时工作I提前一周,可使工期提前1周
    D. 在第5周到第10周内,工作F和工作I的实际进度正常
    E. 第10周末检查时工作G拖后1周,但不影响工期


    答案:A,E
    解析:
    本题主要考查进度计划的检查。

    所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依此将各项工作实际进展位置点连接而成的折线。通过实际进度前锋线与原进度计划中各工作箭线交点的位置来判断工作实际进度与计划进度的偏差,进而判定该偏差对后续工作及总工期影响程度。对某项工作来说,其实际进度与计划进度之间的关系可能存在以下三种情况: (1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差; (2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致; (3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。4.预测进度偏差对后续工作及总工期的影响通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。

    本题中,首先应找出关键线路(箭线中没有波形线的):A→E→H→K和A→F→I→K。

    A项:第4周末检查时工作A拖后1周,由于A是关键工作,故影响工期1周。故A项正确。

    E项:第10周末检查时工作G拖后1周,但其有2周总时差,故不影响工期。故E项正确。

    B项:第4周末检查时工作B拖后2周,但由于工作B有1周的总时差,所以将影响工期 1周。故B项错误。

    C项:第10周末检查时工作I提前1周,但在关键线路A→E→H→K上的工作H正常进行(没有提前),故工期不会提前。故C项错误。

    D项:在第5周到第10周内,工作F的实际进度正常,工作I的实际进度提前1周。故D项错误。

    综上所述,本题正确答案为AE。

  • 第14题:

    某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出(  )


    A.E工作实际进度拖后1周,不影响工期
    B.C工作实际进度拖后2周,影响工期1周
    C.D工作实际进度超前2周.不影响工期
    D.D工作实际进度拖后3周.影响工期3周

    答案:B
    解析:
    由图分析可知C工作实际进度拖后2周,其总时差为1周,所以影响工期1周。D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周。E工作实际进度拖后1周,其总时差为O,影响总工期1周。

  • 第15题:

    某工程双代号时标网络计划执行到第4周末,时,检查其实际进度如下图前锋线所示,可以看出()

    A、工作C拖延1周,不影响工期
    B、工作E提前1周,不影响工期
    C、工作D拖延1周,不影响工期
    D、工作I可以从第5周以后提前工期

    答案:B
    解析:
    前锋线比较法是通,过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它.主要适用于时标网络计划。所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。本题中工作C拖延2周,影响工期;工作E提前1周,不影响工期;工作D拖延1周,影响工期;工作I必须在D、G完工后开始,故不能提前。

  • 第16题:

    某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。

    {图}

    A.C工作实际进度拖后2周,影响工期2周
    B.D工作实际进度超前2周,不影响工期
    C.D工作实际进度拖后3周,影响工期2周
    D.E工作实际进度拖后1周,不影响工期

    答案:C
    解析:
    本题考查重点是“前锋线比较法”。通过前锋线中实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。本题中,C工作实际进度拖后2周,但有1周总时差,影响工期1周;D工作实际进度拖后3周,但有1周总时差,影响工期2周;E工作实际进度拖后1周,影响工期1周。因此,本题的正确答案C。

  • 第17题:

    某工程双代号时标网络计划执行到第4周末时,检查其实际进度如图前锋线所示,可以看出( )。

    A.工作C拖延1周,不影响工期
    B.工作E提前1周,不影响工期
    C.工作D拖延1周,不影响工期
    D.工作I可以从第5周以后提前进行

    答案:B
    解析:
    本题考查的是前锋线比较法。图中关键线路是A-D-G-I,第四周末检查时,选项A,C工作拖延两周,但不影响总工期;选项C,D工作拖延一周,影响总工期1周;选项B,E工作超前一周,不影响总工期;选项D,I工作因为有两项紧前工作G和E,所以不可以从第五周以后提前进行。

  • 第18题:

    某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()

    A、C工作实际进度拖后2周,影响工期2周
    B、D工作实际进度超前2周,不影响工期
    C、D工作实际进度拖后3周,影响工期2周
    D、E工作实际进度拖后1周,不影响工期

    答案:C
    解析:
    A错,C工作实际进度拖后2周,但有1周总时差,影响工期1周;B错,D工作实际进度拖后3周,将影响工期;C对,D工作实际进度拖后3周,但有1周总时差,影响工期2周;D错,E工作实际进度拖后1周,影响工期1周。

  • 第19题:

    某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线,下列描述正确的是( )。

    A.C工作实际进度拖后2周,影响工期2周
    B.D工作实际进度超前2周,不影响工期
    C.E工作实际进度拖后1周,不影响工期
    D.E工作实际进度拖后1周,影响总工期1周

    答案:D
    解析:
    2020版教材P137
    本题考查的是前锋线比较法。选项A,C工作实际进度拖后2周,其总时差为1周,所以影响工期1周;选项B,D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周;选项C,E工作实际进度拖后1周,影响总工期1周。

  • 第20题:

    某工程项目的进度计划如图1双代号早时标网络计划所示(时间单位:周)、假定各项工作均匀速进行施工,在该工程项目进行到第8周末时对其实际进度进了检查,并根据检查结果绘制了该工程项目的实际进度前锋线,如图中点划线所示。

    工作M的紧前工作为()。

    A.工作A
    B.工作C
    C.工作D
    D.工作E

    答案:A,C,D
    解析:
    紧排在本工作之前的工作称为紧前工作,虚箭线是实际工作中并不存在的一项虚拟工作,可其连接作用,故工作E和以虚箭线与工作M相连的工作D、工作A为工作M的紧前工作。

  • 第21题:

    下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明( )。

    A、第4周末检查时,工作B拖后2周,但不影响工期
    B、第4周末检查时,工作A拖后1周,影响工期1周
    C、第10周末检查时,工作I提前1周,可使工期提前1周
    D、第10周末检查时,工作G拖后1周,但不影响工期
    E、在第5~10周内,工作E和工作F的实际进度正常

    答案:B,D
    解析:
    2018版教材P140
    从第4周的前锋线可知,工作A拖后1周,作为关键工作,影响工期1周。工作B 拖后2周,超过其总时差,影响工期1周,其紧后工作E、F都受影响。从第10周的前锋线可知,工作G拖后1周,未超过总时差,不影响工期。工作H进度正常。工作I提前1周,虽然是关键工作,不能使工期提前1周(请看下面的解释,I虽然提前了,但是H并没有提前)。同时,可以看出第5~10周必然采取了措施,否则工作H不能实现计划目标,工作I甚至超过了计划目标。所以B、D正确。B的总时差为1周,而第4周时延长了2周,所以影响工期1天,E工作势必会受影响的,所以E错误

  • 第22题:

    某工程项目的进度计划如图1双代号早时标网络计划所示(时间单位:周)、假定各项工作均匀速进行施工,在该工程项目进行到第8周末时对其实际进度进了检查,并根据检查结果绘制了该工程项目的实际进度前锋线,如图中点划线所示。

    该工程项目进度计划的关键线路为()

    A.①—④—⑧—⑩
    B.①—②—③—⑤—⑦—⑨—⑩
    C.①—②—⑥—⑨—⑩
    D.①—③—⑤—⑦—⑧—⑩

    答案:C
    解析:
    在本题时标网络计划中,自始至终均无波浪线的线路为关键线路,则关键线路为:①—②—⑥—⑨—⑩。

  • 第23题:

    某工程项目的进度计划如下列双代号时标网络图所示,当工程进行到第4周末和第10周末时分别检查了该工程项目的实际进度,并绘制了两条实际进度前锋线,如下图中所示。

    [问题1][不定项选择题]
    该双代号时标网络计划中,C工作的自由时差是( )周。

    A.0
    B.1
    C.2
    D.3

    答案:C
    解析:
    时标网络计划中各工作的自由时差值应为表示该工作的箭线中波形线部分在坐标轴上的水平投影长度。即C工作的自由时差为2周。

  • 第24题:

    某工程项目的进度计划如下列双代号时标网络图所示,当工程进行到第4周末和第10周末时分别检查了该工程项目的实际进度,并绘制了两条实际进度前锋线,如下图中所示。

    该双代号时标网络计划表明 ( )。

    A.工作E有A、B、C三项紧前工作
    B.工作G的自由时差是2周
    C.工作H有两项紧后工作
    D.工作F的紧后工作包括G、H、I三项

    答案:B,C
    解析:
    工作E有A、B两项紧前工作。工作F的紧后工作包括I、H两项。
