某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。 在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内

题目
某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。

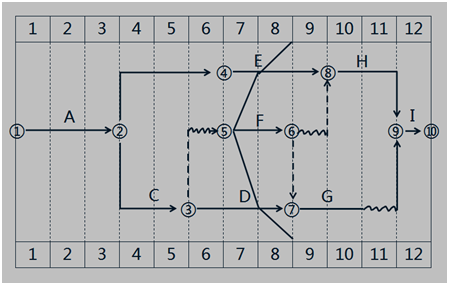

在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:



针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因。上述情况,监理工程师对三项工期索赔分别予以批复。
<1>、本工程的施工组织设计中应包含哪些内容?
<2>、施工单位哪些人员具备审批单位工程施工组织设计的资格?
<3>、写出网络图中前锋线所涉及各工序的实际进度偏差情况:如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
<4>、针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。


相似考题

3.某建筑施工单位在新建办公楼工程项目开工前,按《建筑施工组织设计规范》GB/T 50502—2009规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。问题:1.总监理工程师审查本工程的施工组织设计主要包括哪些基本内容?2.施工单位哪个岗位人员具备审批单位工程施工组织设计的资格?3.写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?4.针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立?并说明相应的理由。

参考答案和解析
答案:
解析:
<1>、
施工组织设计应包括:(1)编制依据;(2)工程概况;(3)施工部署;(4)施工进度计划;(5)施工准备与资源配置计划;(6)主要施工方法;(7)施工现场平面布置;(8)主要施工管理计划等。
<2>、
施工单位技术负责人或其授权的技术人员具备审批单位工程施工组织设计的资格。
<3>、
工序E延迟了1个月的时间,工序F延迟了2个月的时间,工序D延迟1个月的时间。从时标网络图中可以看出关键线路为A→B→E→H→I,由于EFD工作都有了延误,E工作在关键线路上延误了1个月时间;F延误了两个月时间,但总时差是1个月,那么F工作影响总工期1个月;D工作的紧后工作的自由时差为1个月,D工作延误1个月,对总工期没有影响,综上所述,若后续工作依旧按照原进度施工,那么则总工期延长1个月,即13个月完成。
<4>、
工序E的进度偏差是因为建设单位供应材料原因所导致的,且在关键线路上,非施工单位原因导致的延期,所以工期索赔成立。
工序F的进度偏差是因为当地政令性停工导致的,而非施工单位原因导致的延期,所以可以索赔1个月的工期。
工序D的进度偏差是因为工人返乡农忙原因导致的。非建设方的因素导致的,承包人索赔不成立。
更多“某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。 ”相关问题
  • 第1题:

    项目监理机构应审查施工单位报审的施工组织设计,符合要求时,应由( )签认后报建设单位。
    A、专业监理工程师
    B、总监理工程师
    C、专业工程师
    D、施工单位技术负责人


    答案:B
    解析:
    本题考查的是施工组织设计的审查。项目监理机构应审查施工单位报审的施工组织设计,符合要求时,应由总监理工程师签认后报建设单位。项目监理机构应要求施工单位按已批准的施工组织设计组织施工。施工组织设计需要调整时,项目监理机构应按程序重新审查。参见教材P106。

  • 第2题:

    项目经理负责主持编制的单位工程施工组织设计应提交给()或其授权的技术人员审批。

    A.总监理工程师
    B.施工单位项目技术负责人
    C.总监理工程师代表
    D.施工单位技术负责人

    答案:D
    解析:
    项目经理负责主持编制的单位工程施工组织设计应提交给施工单位技术负责人或其授权的技术人员审批。

  • 第3题:

    某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。
    在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:



    针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因。上述情况,监理工程师对三项工期索赔分别予以批复。
    <1>、本工程的施工组织设计中应包含哪些内容?
    <2>、施工单位哪些人员具备审批单位工程施工组织设计的资格?
    <3>、写出网络图中前锋线所涉及各工序的实际进度偏差情况:如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
    <4>、针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。


    答案:
    解析:
    <1>、
    施工组织设计应包括:(1)编制依据;(2)工程概况;(3)施工部署;(4)施工进度计划;(5)施工准备与资源配置计划;(6)主要施工方法;(7)施工现场平面布置;(8)主要施工管理计划等。
    <2>、
    施工单位技术负责人或其授权的技术人员具备审批单位工程施工组织设计的资格。
    <3>、
    工序E延迟了1个月的时间,工序F延迟了2个月的时间,工序D延迟1个月的时间。从时标网络图中可以看出关键线路为A→B→E→H→I,由于EFD工作都有了延误,E工作在关键线路上延误了1个月时间;F延误了两个月时间,但总时差是1个月,那么F工作影响总工期1个月;D工作的紧后工作的自由时差为1个月,D工作延误1个月,对总工期没有影响,综上所述,若后续工作依旧按照原进度施工,那么则总工期延长1个月,即13个月完成。
    <4>、
    工序E的进度偏差是因为建设单位供应材料原因所导致的,且在关键线路上,非施工单位原因导致的延期,所以工期索赔成立。
    工序F的进度偏差是因为当地政令性停工导致的,而非施工单位原因导致的延期,所以可以索赔1个月的工期。
    工序D的进度偏差是因为工人返乡农忙原因导致的。非建设方的因素导致的,承包人索赔不成立。

  • 第4题:

    某建筑施工单位在新建办公楼工程项目开工前,按《建筑施工组织设计规范》(GB/T 50502-2009)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。
      在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:

     针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。
      【问题】
      3.写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
      4.针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。


    答案:
    解析:
     3.(1)工序E:滞后1个月;工序F:滞后2个月;工序D:滞后1个月;
      (2)工程的实际完工工期:13个月。
      4.
      (1)工序E索赔:成立;理由:工序E滞后1个月,影响总工期1个月,且因建设单位供应材料所导致,属建设单位责任范围,故索赔成立。
      (2)工序F索赔:成立;理由:工序F滞后2个月,影响总工期1个月,故索赔1个月。
      (3)工序D索赔:不成立;理由:工序D滞后的原因是工人返乡农忙,属施工单位责任范围,故索赔不成立。

  • 第5题:

    (2017年)
    【背景资料】
    某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。
    【问题】
    (1)本工程的施工组织设计中应包含哪些基本内容?
    (2)施工单位哪些人员具备审批单位工程施工组织设计的资格?


    答案:
    解析:
    (1)(P157)编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法(主要施工方案)、施工现场平面布置、主要施工管理计划。
    (2)(P157)施工单位技术负责人或者授权的技术人员审批。

  • 第6题:

    根据《建筑施工组织设计规范》GB/T50502-2009,施工组织设计按编制对可分为施工组织总设计、单位工程施工组织设计和( )。

    A.特殊程施工组织设计
    B.子单位工程施工组织设计
    C.专项方案
    D.施工方案

    答案:D
    解析:
    根据《建筑施工组织设计规范》GB/T50502-2009,施工组织设计按编制对可分为施工组织总设计、单位工程施工组织设计和施工方案。

  • 第7题:

    根据《建设工程监理规范》(GB/T50319-2013),项目监理机构应审查施工单位报审的施工组织设计、专项施工方案,符合要求的,由监理工程师签认后报建设单位。


    正确答案:错误

  • 第8题:

    根据《建设工程监理规范》(GB/T50319-2013),项目监理机构应审查施工单位报审的施工组织设计、专项施工方案,符合要求的,由()签认后报建设单位。

    • A、监理员
    • B、监理工程师
    • C、总监理工程师
    • D、项目经理

    正确答案:C

  • 第9题:

    工程开工前,施工单位应将经企业批准的施工组织设计报送监理单位审查,并经()审批确认。在施工过程中发生的修改或补充,应重新审批后实施。

    • A、监理单位技术负责人
    • B、业主代表
    • C、专业监理工程师
    • D、总监理工程师

    正确答案:D

  • 第10题:

    单选题
    下列有关施工组织设计审查的程序要求,描述错误的是()。
    A

    施工组织设计应当由施工单位技术负责人签认后,报监理机构

    B

    施工组织设计报审表,应当由施工项目经理部盖章,项目技术负责人签字

    C

    施工组织设计需要修改的,总监理工程师签发书面意见退回修改

    D

    施工组织设计在实施过程中,施工单位如需做较大的变更,应经总监理工程师审查同意


    正确答案: D
    解析: 施工组织设计报审表,由施工项目经理部盖章,项目经理签字。

  • 第11题:

    问答题
    某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2009)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工【问题】1.本工程的施工组织设计中应包含哪些基本内容2.施工单位哪些人员具备审批单位工程施工组织设计的资格

    正确答案:
    解析:

  • 第12题:

    问答题
    工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核。施工单位技术负责人审批后,报项目监理机构审查。监理工程师认为该施工组织设计的编制,审核(批)手续不妥,要求改正;同时,要求补充建筑节能工程施工的内容。施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能施工技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。监理工程师要求补充建筑节能工程施工的内容。施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能施工技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。【问题】施工单位关于建筑节能工程的说法是否正确?说明理由。

    正确答案:
    解析:

  • 第13题:

    根据《建筑施工组织设计规范》(GB/T50502—2009),施工组织设计应由( )主持编制

    A.施工单位技术负责人
    B.总监理工程师
    C.项目技术负责人
    D.项目负责人

    答案:D
    解析:
    施工组织设计应由项目负责人主持编制,可根据需要分阶段编制和审批。

  • 第14题:

    下列关于施工组织设计的报审要求,说法不正确的是(  )。

    A.已签认的施工组织设计由施工单位报送建设单位
    B.总监理工程师应及时组织专业监理工程师进行审查
    C.施工组织设计在实施过程中,施工单位如需做较大的变更,应经总监理工程师审查同意
    D.施工组织设计需要修改的,由总监理工程师签发书面意见退回修改

    答案:A
    解析:
    本题考查的是施工组织设计审查。施工组织设计的报审应遵循下列程序及要求:(1)施工单位编制的施工组织设计经施工单位技术负责人审核签认后,与施工组织设计报审表一并报送项目监理机构;(2)总监理工程师应及时组织专业监理工程师进行审查,需要修改的,由总监理工程师签发书面意见退回修改;符合要求的,由总监理工程师签认;(3)已签认的施工组织设计由项目监理机构报送建设单位;(4)施工组织设计在实施过程中,施工单位如需做较大的变更,应经总监理工程师审查同意。

  • 第15题:

    (2017年案例一)
    【背景资料】
    某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。
    【问题】
    (1)本工程的施工组织设计中应包含哪些基本内容?
    (2)施工单位哪些人员具备审批单位工程施工组织设计的资格?


    答案:
    解析:
    (1)(P157)编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法(主要施工方案)、施工现场平面布置、主要施工管理计划。
    (2)(P157)施工单位技术负责人或者授权的技术人员审批。

  • 第16题:

    (2017年案例一)
    【背景资料】
    某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。
    在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:

    针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因。上述情况,监理工程师对三项工期索赔分别予以批复。
    【问题】
    (1)写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
    (2)针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。


    答案:
    解析:
    (1)
    1)工序E:拖后1个月;工序F:拖后2个月(1分);工序D:拖后1个月。
    2)后续工作仍按原计划的速度进行,本工程的实际完工工期是13个月。
    (2)
    1)工序E工期索赔成立(1分),索赔1个月。
    理由:建设单位供应材料原因所导致,责任由建设单位承担(1分)且工序E是关键工作(或总时差
    为0)(1分)影响工期1个月;
    2)工序F工期索赔成立(1分),索赔1个月。
    理由:因为当地政令性停工导致,由建设单位承担责任且影响工期1个月(总时差1个月,拖后2个
    月,影响工期1个月);
    3)工序D工期索赔不成立。
    理由:因为工人返乡农忙原因,施工单位的责任(1分)。

  • 第17题:

    《建设工程监理规范》规定,项目监理机构应审查施工单位报审的施工组织设计,符合要求的,()。

    A.由专业监理工程师签认
    B.由总监理工程师代表签认
    C.由总监理工程师签认后报建设单位
    D.由总监理工程师代表签认后报建设单位

    答案:C
    解析:
    施工单位编制的施工组织设计、施工方案、专项施工方案经其技术负责人审查后,需要连同《施工组织设计或(专项〕施工方案报审表》一起报送项目监理机构。先由专业监理工程师审查后,再由总监理工程师审核签署意见。《施工组织设计或(专项)施工方案报审表》需要由总监理工程师签字,并加盖执业印章。对于超过一定规模的危险性较大的分部分项工程专项施工方案,还需要报送建设单位审批。

  • 第18题:

    某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2009)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。
    在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:



    针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。
    【问题】
    1.本工程的施工组织设计中应包含哪些基本内容?
    2.施工单位哪些人员具备审批单位工程施工组织设计的资格?
    3.写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
    4.针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。


    答案:
    解析:
    1.单位工程施工组织设计的基本内容
    (1)编制依据;
    (2)工程概况;
    (3)施工部署;
    (4)施工进度计划;
    (5)施工准备与资源配置计划;
    (6)主要施工方法;
    (7)施工现场平面布置;
    (8)主要施工管理计划等。
    2.施工单位技术负责人或其授权的技术人员具备审批单位工程施工组织设计的资格。
    3.E工作实际进度拖后1个月。
    F工作实际进度拖后2个月。
    D工作实际进度拖后1个月。
    本工程的实际完工工期是13个月。
    4.(1)工序E的索赔成立。
    理由:E的进度偏差是因为建设单位供应材料原因所导致,属于建设单位原因,并且E在关键线路上,影响总工期,索赔成立。
    (2)工序F索赔成立。
    理由:工序F的为当地政令性停工导致,工期应该顺延。
    (3)工序D索赔不成立。
    理由:工序D的进度偏差是因为工人返乡农忙。
    理由:工人返乡农忙属于施工单位原因,并且此工作有1个月的总时差,拖后1个月不影响总工期,工期不能索赔。

  • 第19题:

    项目监理机构应审查施工单位报审的施工组织设计,符合要求时,应由总监理工程师签认后报建设单位。项目监理机构应要求施工单位按已批准的施工组织设计组织施工。施工组织设计需要调整时,项目监理机构应按程序重新审查。施工组织设计审查应包括下列基本内容:()

    • A、编审程序应符合相关规定
    • B、施工进度、施工方案及工程质量保证措施应符合施工合同要求
    • C、资金、劳动力、材料、设备等资源供应计划应满足工程施工需要
    • D、施工总平面布置应科学合理
    • E、施工组织设计由项目负责人组织编制

    正确答案:A,B,C,D

  • 第20题:

    项目监理机构审查施工单位报审的施工组织设计,符合要求时,应由()签认后报建设单位

    • A、总监理工程师
    • B、总监理工程师代表
    • C、监理工程师
    • D、监理员

    正确答案:A

  • 第21题:

    问答题
    ★背景资料某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。【问题】本工程的施工组织设计中应包含哪些内容?【问题】施工单位哪些人员具备审批单位工程施工组织设计的资格?

    正确答案:
    解析:

  • 第22题:

    单选题
    根据《建筑施工组织设计规范》(GB/T50502—2009),施工组织设计应由(  )主持编制。
    A

    施工单位技术负责人

    B

    总监理工程师

    C

    项目技术负责人

    D

    项目负责人


    正确答案: C
    解析:

  • 第23题:

    判断题
    施工组织设计应由技术人员编制,经企业技术负责人审批,并经项目总监理工程师审批。
    A

    B


    正确答案:
    解析: 暂无解析

  • 第24题:

    问答题
    工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核。施工单位技术负责人审批后,报项目监理机构审查。监理工程师认为该施工组织设计的编制,审核(批)手续不妥,要求改正。【问题】指出施工组织设计编制、审批程序的不妥之处,并写出正确做法;

    正确答案:
    解析:
