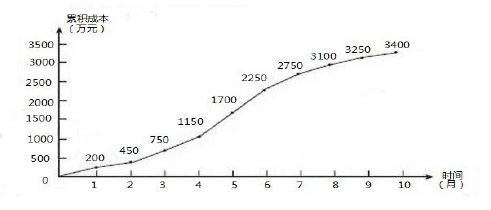

某工程按月编制的成本计划如下图所示,若6 月、7 月实际完成的成本为700 万元和1000 万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( )。A.第7 个月末的计划成本累计值为3500 万元 B.第6 个月末的实际成本累计值为2550 万元 C.第6 个月末的计划成本累计值为2650 万元 D.若绘制S 型曲线,全部工作必须按照最早开工时间计算 E.第7 个月末的实际成本累计值为3550 万元

题目
某工程按月编制的成本计划如下图所示,若6 月、7 月实际完成的成本为700 万元和1000 万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( )。




A.第7 个月末的计划成本累计值为3500 万元

B.第6 个月末的实际成本累计值为2550 万元

C.第6 个月末的计划成本累计值为2650 万元

D.若绘制S 型曲线,全部工作必须按照最早开工时间计算

E.第7 个月末的实际成本累计值为3550 万元


相似考题
更多“某工程按月编制的成本计划如下图所示,若6 月、7 月实际完成的成本为700 万元和1000 万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( )。 ”相关问题
  • 第1题:

    在项目成本控制中,成本控制的偏差分为实际偏差、计划偏差和目标偏差三种,它们的计算公式如下:
    实际偏差=实际成本-预算成本
    计划偏差=预算成本-计划成本
    目标偏差=实际成本-计划成本
    项目成本控制的目的是尽量减少目标偏差。
    根据上述定义,下列说法错误的是:

    A.实际成本越大则目标偏差越大
    B.目标偏差等于实际偏差与计划偏差之和
    C.当目标偏差为负数时,对项目是有利的
    D.目标偏差与预算成本无关

    答案:A
    解析:
    第一步,看提问方式,本题属于选非题。
    第二步,找关键信息。
    ①实际偏差=实际成本-预算成本;
    ②计划偏差=预算成本-计划成本;
    ③目标偏差=实际成本-计划成本;
    ④成本控制目的是尽量减少目标偏差。
    第三步,辨析选项。
    A项:“目标偏差=实际成本-计划成本”,实际成本越大时,计划成本未知,故目标偏差大小未知,说法错误;
    B项:实际偏差与计划偏差之和为“(实际成本-预算成本)+(预算成本-计划成本)=实际成本-计划成本=目标偏差”,说法正确;
    C项:目标偏差为负数,说明实际成本比计划成本更低,实际花费低对项目有利,符合“成本控制目的是尽量减少目标偏差”,说法正确;
    D项:“目标偏差=实际成本-计划成本”,故目标偏差与预算成本无关,说法正确。

  • 第2题:

    某项目按施工进度编制的施工成本计划如下图,则4 月份计划成本是( )万元。

    A.300
    B.400
    C.750
    D.1150

    答案:B
    解析:

  • 第3题:

    (2016年)某工程按月编制的成本计划如下图,若6月、8月实际成本为1000万元和700万元,其余月 份的实际成本与计划成本均相同,关于该工程施工成本的说法,正确的是( )

    A.第6月末计划成本累计值为3100万元
    B.第8月末计划成本累计值为4500万元
    C.第8月末计划成本累计值为4600万元
    D.第6月末计划成本累计值为3000万元

    答案:D
    解析:
    第 6 月末计划成本累计值为 3000 万元,实际成本累计值为 3100 万元;第 8 月末计划成本累计 值为 4400 万元,实际成本累计值为 4600 万元。

  • 第4题:

    某工程按月编制的成本计划如下图,若6月、8月实际成本为1000万元和700万元,其余月份的实际成本与计划成本均相同。关于该工程施工成本的说法,正确的是()。


    A、 第6月末计划成本累计值为3100万元
    B、 第8月末计划成本累计值为4500万元
    C、 第8月末实际成本累计值为4600万元
    D、 第6月末实际成本累计值为3000万元

    答案:C
    解析:
    (3)计算规定时间(计划累计支出的成本额,其计算方法为:各单位时间计划完成的成本额累加求和。
    第6月末计划成本累计值=100+200+400+600+800+900=3000(万元),
    实际成本累计值=100+200+400+600+800+1000=3100(万元);
    第8月末计划成本累计值=100+200+400+600+800+900+800+600=4400(万元),
    实际成本累计值=100+200+400+600+800+1000+800+700=4600(万元)。

  • 第5题:

    某项目按施工进度编制的施工成本计划如下图,则 4月份计划成本是( )万元。


    A:300
    B:400
    C:750
    D:1150

    答案:B
    解析:

  • 第6题:

    某项目检查期间的挣值为100万元,计划价值为120万元,实际成本为90万元。下列关于偏差计算的说法,正确的是( )。

    A.进度偏差(SV)为-20万元,表示进度提前
    B.进度偏差(SV)为-30万元,表示进度延误
    C.成本偏差(CV)为-30万元,表示实际成本超过预算
    D.成本偏差(CV)为10万元,表示实际成本低于预算

    答案:D
    解析:

  • 第7题:

    某项目按施工进度编制的施工成本计划入下图,则4月份计划成本是( )万元。(2015)
    A.300 B.400 C.750 D.1150



    答案:B
    解析:
    根据时间—成本累积曲线,可以推导出每月的进度计划成本,1150-750=400万元。

  • 第8题:

     某项目按施工进度编制的施工成本计划入下图,则4月份计划成本是( )万元。( 2015真题 )

    A.300
    B.400
    C.750
    D.1150

    答案:B
    解析:
    本题考查的是按施工进度编制施工成本计划的方法。根据时间-成本累积曲线,可以推导出每月的进度计划成本,1150-750=400万元。

  • 第9题:

    某项目按照施工进度编制了成本计划,如下图所示,有关该图的描述,错误的有( )。

    A.该项目前五个月的累计支出为 1750 万元
    B.该项目本年度的成本计划支出总额为 5550 万元
    C.该项目本年度平均每月的计划支出是 462.5 万元
    D.该项目前半年平均每月的计划支出是 420 万元
    E.若本年度最后 4 个月每个月的实际支出都比计划多 30 万,则本年度的后半年平均每月的实际支出为 525 万

    答案:D,E
    解析:
    D:(100+200+350+500+600+800)÷6=425万E:(800+700+600+400+300+200+30×4)÷6=520万。

  • 第10题:

    某工程的预算成本为1000万元,计划成本为800万元,实际成本为1100万元,则该工程成本计划降低率为()。

    • A、-20%
    • B、-10%
    • C、20%
    • D、30%

    正确答案:C

  • 第11题:

    某企业12月初结存材料的成本差异为20万元,月初结存材料的计划成本80万元,月初结存材料的实际成本100万元,则该企业12月份的材料成本差异率为()。

    • A、100%
    • B、80%
    • C、25%
    • D、20%

    正确答案:C

  • 第12题:

    单选题
    某工程的预算成本为1000万元,计划成本为800万元,实际成本为1100万元,则该工程成本计划降低率为()。
    A

    -20%

    B

    -10%

    C

    20%

    D

    30%


    正确答案: A
    解析: 20%

  • 第13题:

    某工程5月份拟完工程计划施工成本70万元,已完工程计划施工成本75万元,已完工程实际施工成本73万元,该工程5月底施工成本偏差和进度偏差分别是( )。

    A、成本超支3万元,进度拖延5万元
    B、成本超支3万元,进度拖延3万元
    C、成本节约2万元,进度提前5万元
    D、成本节约2万元,进度提前3万元

    答案:C
    解析:
    [考点]赢得值(挣值)法。费用偏差(CV)=已完工作预算费用-已完工作实际费用=(75-73)万元=2万元,节约2万元;进度偏差(SV)=已完工作预算费用-计划工作预算费用=(75-70)万元=5万元,进度提前5万元。

  • 第14题:

    某工程按月编制的成本计划如下图所示,若6月、7月实际完成的成本为700万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( )。

    A.第7个月末的计划成本累计值为3500万元
    B.第6个月末的实际成本累计值为2550万元
    C.第6个月末的计划成本累计值为2650万元
    D.若绘制S型曲线,全部工作必须按照最早开工时间计算
    E.第7个月末的实际成本累计值为3550万元


    答案:B,C,E
    解析:
    本题考查的是施工成本计划。选项A:第7个月末的计划成本累计值为3600;选项D:S形曲线包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线组成的香蕉图中。

  • 第15题:

    某工程按月编制的成本计划如下图,若6月、8月实际成本为1000万元和700万元,其余月份的实际成本与计划成本均相同。关于该工程施工成本的说法,正确的是()。


    A.第6月末计划成本累值为3100万元
    B.第8月末计划成本累值为4500万元
    C.第8月末计划成本累值为4600万元
    D.第6月末计划成本累值为3000万元

    答案:D
    解析:
    2020新版教材P108页
    (3)计算规定时间(计划累计支出的成本额,其计算方法为:各单位时间计划完成的成本额累加求和。
    第6月末计划成本累计值=100+200+400+600+800+900=3000(万元),
    实际成本累计值=100+200+400+600+800+1000=3100(万元);
    第8月末计划成本累计值=100+200+400+600+800+900+800+600=4400(万元),
    实际成本累计值=100+200+400+600+800+1000+800+700=4600(万元)。

  • 第16题:

    某工程按月编制的成本计划如下图,若6月、8月实际成本为1000万元和700万元,其余月份实际成本与计划成本均相同,关于该工程施工成本的说法,正确的是( )。


    A、第6月末计划成本累计值为3100万元
    B、第8月末计划成本累计值为4500万元
    C、第8月末实际成本累计值为4500万元
    D、第6月末实际成本累计值为3100万元

    答案:D
    解析:
    本题考查的是按工程进度编制施工成本计划的方法。
    第6月末计划成本累计为100+200+400+600+800+900=3000万元;
    第6月末实际成本累计为100+200+400+600+800+1000=3100万元;
    第8月末计划成本累计为100+200+400+600+800+900+800+600=4400万元;
    第8月末实际成本累计为100+200+400+600+800+1000+800+700=4600万元。

  • 第17题:

    某设备安装工程9月份计划价值为10万元,实际成本为15万元,挣值为12万元,则该月进度绩效指数为( )。

    A.0.8
    B.0.83
    C.1.2
    D.1.25

    答案:C
    解析:

  • 第18题:

    某项目按施工进度编制的施工成本计划如下图,则4月份计划成本是( )万元。

    A.300
    B.400
    C.750
    D.1150

    答案:B
    解析:

  • 第19题:

    按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是( )万元。

    A、60
    B、50
    C、25
    D、15
    E、10

    答案:B,C
    解析:
    【知识点】双代号时标网络图及施工成本计划。因为D工作可以按最早开始时间或最迟开始时间进行安排,所以4月份可以是只干E和C工作,施工计划值为15+10=25万元;或者D按最早开始时间安排,4月份工作C、D、E三项工作,施工计划值为15+10+25=50万元。 @##

  • 第20题:

    某项目按照施工进度编制了成本计划,如下图所示,有关该图的描述,错误的有( )。

    A.该项目前五个月的累计支出为1750万元
    B.该项目本年度的成本计划支出总额为5550万元
    C.该项目本年度平均每月的计划支出是462.5万元
    D.该项目前半年平均每月的计划支出是420万元
    E.若本年度最后4个月每个月的实际支出都比计划多30万,则本年度的后半年平均每月的实际支出为525万

    答案:D,E
    解析:
    D:(100+200+350+500+600+800)÷6=425 万
    E:(800+700+600+400+300+200+30×4)÷6=520 万。

  • 第21题:

    某工程经统计分析得知,已完成工程实际成本为1500万元,拟完工程计划成本为1300万元,已完成工程计划成本为1200万元,则该工程此时的进度偏差为()万元。

    • A、-100
    • B、-400
    • C、-200
    • D、-300

    正确答案:A

  • 第22题:

    某工程l0月份,已完工程计划施工成本24万元,已完工程实际施工成本21万元,则施工成本偏差为()万元。

    • A、一3
    • B、一4
    • C、2
    • D、3

    正确答案:A

  • 第23题:

    单选题
    某企业12月初结存材料的成本差异为20万元,月初结存材料的计划成本80万元,月初结存材料的实际成本100万元,则该企业12月份的材料成本差异率为()。
    A

    100%

    B

    80%

    C

    25%

    D

    20%


    正确答案: D
    解析: 企业12月份材料成本差异率=月初结存材料的成本差异/月初结存材料的计划成本×100%=20/80×100%=25%。
