问答题浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何处?

题目
问答题
浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何处?

相似考题
参考答案和解析
正确答案:
解析:
更多“问答题浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何处?”相关问题
  • 第1题:

    背景资料
    某沉箱重力式码头工程,沉箱宽度15m,吃水10.85~11.08m,在基地预制完后需将此批
    沉箱用浮运法以平均2.5kn 的拖航速度拖运至施工现场安放,航程内水的重度为10.25kN/m3。
    拖运过程中,沉箱前的涌水高度取0.9m,船舶距离岸边不超过20 海里。拖带力计算,公式如下:
    F=Arw(V2/2g)K其中A=α(T+δ)
    F—拖带力标准值(kN) A—沉箱受水流阻力的面积(m2)
    γw—水的重度(kN/m3) D—沉箱宽度(m)
    T—沉箱吃水(m) δ—箱前涌水高度(m)
    V—沉箱对水流的相对速度(m/s) K—挡水形状系数,矩形取1.0
    问题:
    航区划分属于什么航区?


    答案:
    解析:
    由于拖运过程中船舶距离岸边不超过20 海里,属于沿海航区。

  • 第2题:

    某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离90海里,拖航时平均波高H为2m,并且两港都在渤海湾东岸,拖运航线距岸不超过20海里。该工程的A型沉箱尺寸为18.35m×15.0m×17.9m(长度×宽度×高度),沉箱稳定平衡压载后的总重为30336KN,沉箱吃水T为10.85~11.08m。沉箱拖航拖力计算公式为:F=A×γw×K×V2/29
    式中:F——拖带力(kN);
    A——沉箱受水流阻力的面积(m2),A=a×(T+δ);
    γw——海水的重度(kN);
    α——沉箱宽度(m);
    T——沉箱吃水(m);
    δ——沉箱前涌水高度(m),取0.6倍平均波高;
    V——沉箱对水流的相对速度(m/s),取1.55m/s;
    K——挡水形状系数,取1.0;
    9——重力加速度(m/s2)。
    问题
    1.我国海船航区划分为哪几类?背景资料中的船舶拖运属于哪个航区?
    2.给出船舶拖运调遣的工作流程图。
    3.计算该沉箱拖运的拖力,并说明拖力计算的目的。
    4.船舶拖运调遣宜投保哪几种保险?船舶的海损事故有哪些?
    5.选择船舶防台避风锚地应考虑哪些因素?


    答案:
    解析:
    1.我国将海船航区分为无限航区、近海航区、沿海航区和遮蔽航区。该工程的拖航属于沿海航区。
    2.船舶拖运调遣工作流程图:

    3.沉箱拖力计算:
    F=15×(11.08+0.6×2)×10.25×1.0×1.552/(2×9.8)=231.4(KN),拖力计算主要用于拖轮、拖缆和沉箱上拖环的选择和确定。
    4.船舶拖运调遣宜投保船舶保险全损险或船舶保险一切险(含航次险)等。船舶的海损事故有碰撞、浪损、触礁、搁浅、火灾或爆炸、沉没和其他引起财产损失或人身伤亡的海上交通事故。
    5.
    防台避风锚地的选择应考虑以下因素:
    (1)满足施工现场船舶、设施的水深要求;
    (2)在施工作业区或靠近施工作业区的水域;
    (3)周围无障碍物的环抱式港湾水道;
    (4)有消除或减弱浪涌的天然屏障或人工屏障的水域;
    (5)有足够回旋距离的水域;
    (6)泥或泥沙混合的底质;
    (7)流速平缓;
    (8)便于通信联系和应急抢险救助。

  • 第3题:

    某港的理论深度基准面与黄海平均海平面的高程差为 2.0m,该港地形图中标准的港口的港池泥面高程为-14.0m,某施工单位需通过港池拖运至安装地,沉箱施运的最小稳定吃水为 13m,沉箱拖运时的潮高为 0.5m,富余水深按规范规定不得小于0.5m。
    1、沉箱拖运是否可行?计算水深说明理由。
    2、如果拖运可行,潮高至少要多少米?在正常航速条件下拖轮对沉箱的曳引作用点设在什么位置,拖运最为稳定?
    3、沉箱浮运拖带浮运前,要进行哪些验算?
    4、沉箱在预制场下水有哪些方法?(举出三种方法)。


    答案:
    解析:

    1、依据题意,各水位间的方程关系如图所示
    按港航工程水深计算的原则,拖运沉箱时可利用的水深: 14.0-2.0+0.5=12.5m
    出运沉箱的需要的最小水深: 13.0+0.5=13.5m 12.5m<13.5m
    所以拖运沉箱是不行的,水深不够。
    2、14.0-2.0+h≥13.0+0.5
    h≥1.5m
    为使沉箱拖运可行,潮高至少要达到 1.5m,当潮高达到和超过1.5m 时,沉箱拖运可行,在正常航速下,拖轮对沉箱的 引点应设置在沉箱定倾中心以下 10cm,左右的位置,拖运最为稳定。
    3、沉箱在海上拖运前必须进行沉箱的吃水,压载,浮游稳定性验算,如果在下水后和拖运过程中沉箱的形态有所变化和调速,则要根据变化后的新形态重新进行上述的验算。
    4、沉箱下水常用的方法有:预制场固定式滑道下水半潜驳下水
    浮船坞下水
    干船坞内预制直接灌水出运。

  • 第4题:

    某海港集装箱码头,采用沉箱重力式结构,沉箱尺寸为15m× 22m× 19.5m(宽×长×高),设计高水位+3.0m,设计低水位+0.5m,码头前沿水深-17.0m。
    码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.3m,计算超宽值取1.0m。

    工程施工中,抛石基床采用爆炸夯实法密实。爆炸夯实后进行了夯沉率验收,经测量验收,平均夯沉率为15%,满足设计要求,随即进行基床整平。抛石基床整平范围为沉箱底面宽度15m。基床顶面-17.0m,细平后预留了规范要求的相应斜坡。沉箱在预制场预制,海上采用浮运拖带法运至施工现场,沉箱安装后,在填砂压载前出现前倾,施工单位采取在沉箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位。
    港池疏浚工程量为200万m3,用一艘1600m3/h绞吸船开挖,开挖土直接吹填至码头后方的吹填区。1600m3/h绞吸船挖掘生产率为576m3/h,泥泵管路吸输生产率为410m3/h,三班作业,时间利用率为65%。
    码头交工验收后,在缺陷责任期内发生了两起事件,一是码头前沿停靠渔船,将橡胶护舷撞坏,二是码头后轨道梁两侧的连锁块局部出现下沉。
    问题
    1.根据海水环境港口与航道工程混凝土部位的划分,指出本工程从沉箱顶向下3m范围混凝土所处的区域,提出为提高沉箱顶部3m混凝土耐久性的首选措施。
    2.码头基槽挖泥的计算断面面积是多少?
    3.根据背景材料,指出本工程施工中存在的问题,说明理由。
    4.浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何处?
    5.在正常情况下,完成港池疏浚所需的工期是多少(日历天)?
    6.在缺陷责任期内发生的两起事件,应由谁负责组织维修和承担费用?


    答案:
    解析:

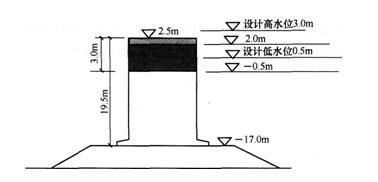

    1.依题意绘简图:

    (1)自沉箱顸向下0.5m范围内为浪溅区(+2.5~+2.0)。
    (2)(沉箱顶向下0.5m)至(从沉箱顶向下3m)范围为水位变动区(+2.0~-0.5)为提高沉箱顶部3m混凝土耐久性的首选措施是应用高性能混凝土。

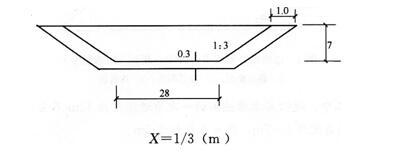

    2.依题意绘简图:

    计算断面底宽:[(1/3)-0.3]×3×2+28=28.2(m)
    计算断面顶宽:28.2+(7+0.3)×3×2=72(m)
    码头基槽挖泥的计算断面面积是:
    [28.2+72]×(7+0.3)/2=365.73(m2)
    3.(1)抛石基床整平范围为沉箱底面宽度15m。此项是施工存在的问题之一,基床整平范围应为沉箱底面每边各加宽0.5m。整平范围与沉箱底面宽度15m相同,沉箱安放后,基床边缘受压塌陷沉箱边部悬空,受力不均,不稳定、不安全。
    (2)在填砂压载前出现前倾,施工单位采取在沉箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位的做法是错误的。应将沉箱抽水浮起,调整基床重新安装。
    4.浮运拖带沉箱前应对沉箱进行吃水、压栽、浮游稳定性验算。
    拖运沉箱时,在正常航速条件下,牵引作用点的最佳位置在定倾中心以下10cm左右处最为稳定。
    5.2000000/(410×24×0.65)=313(d)
    6.在缺陷责任期内,所发生的两起事件中:
    (1)码头前沿停靠渔船,将橡胶护舷撞坏,是交工后使用单位管理失误所造成,可由使用单位自行修复;也可委托缺陷责任期责任单位修复,但由委托方承担费用。
    (2)码头后轨道梁两侧的连锁块局部出现下沉,应是码头后轨道梁两侧的连锁块下部地基处理不好,应由连锁块施工单位进行修复并承担相应的费用。

  • 第5题:

    背景资料
    某沉箱重力式码头工程,沉箱宽度15m,吃水10.85~11.08m,在基地预制完后需将此批
    沉箱用浮运法以平均2.5kn 的拖航速度拖运至施工现场安放,航程内水的重度为10.25kN/m3。
    拖运过程中,沉箱前的涌水高度取0.9m,船舶距离岸边不超过20 海里。拖带力计算,公式如下:
    F=Arw(V2/2g)K其中A=α(T+δ)
    F—拖带力标准值(kN) A—沉箱受水流阻力的面积(m2)
    γw—水的重度(kN/m3) D—沉箱宽度(m)
    T—沉箱吃水(m) δ—箱前涌水高度(m)
    V—沉箱对水流的相对速度(m/s) K—挡水形状系数,矩形取1.0
    问题:
    计算沉箱拖带力的大小,计算拖带力的目的什么?


    答案:
    解析:
    沉箱拖带力为:A=α(T+δ) =15× (11.08 + 0.9) =179.7m2;
    F=Arw(V2/2g)K=179.7×10.25×{((2.5×0.51)2)/(2×9.8)}≈152.8kN.
    计算拖带力的目的是选择合适的拖轮和拖缆。

  • 第6题:

    背景资料
    某海港集装箱码头,采用沉箱重力式结构,沉箱尺寸为15m×22m×19.5m(宽×长×高),
    设计高水位+3.0m,设计低水位+0.5m,码头前沿水深-17.0m。
    码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.3m,计算
    超宽值取1.0m。

    工程施工中,抛石基床采用爆炸夯实法密实。爆炸夯实后,进行了夯沉率验收,经测量
    验收,平均夯沉率为15%,满足设计要求,随即进行基床整平。抛石基床整平范围为沉箱底
    面宽度15m,基床顶面-17.0m,细平后预留了规范要求的相应斜坡。沉箱在预制场预制,海
    上采用浮运拖带法运至施工现场,沉箱安装后,在填砂压载前出现前倾,施工单位采取在沉
    箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位。
    港池疏浚工程量为200 万m3,用一艘1600m3/h 绞吸船开挖,开挖土直接吹填至码头后方
    的吹填区。1600m3/h 绞吸船挖掘生产率为576m3/h,泥泵管路吸输生产率为410m3/h,三班作
    业,时间利用率为65%。
    码头交工验收后,在缺陷责任期内发生了两起事件,一是码头前沿停靠渔船,将橡胶护
    舷撞坏,二是码头后轨道梁两侧的连锁块局部出现下沉。
    问题
    浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何
    处?


    答案:
    解析:
    浮运拖带沉箱前,应对沉箱进行吃水、压载、浮游稳定验算。
    牵引作用点的最佳位置在定倾中心以下10cm 左右。

  • 第7题:

    重力式码头沉箱采用浮运拖带法时,拖带前应进行以下项目的验算:( )。

    A.总体强度
    B.吃水
    C.局部承载力
    D.压载
    E.浮运稳定

    答案:B,D,E
    解析:

  • 第8题:

    重力式码头沉箱采用浮运拖带法时,拖带前应进行以下项目的验算:( )。

    • A、总体强度
    • B、吃水
    • C、局部承载力
    • D、压载
    • E、浮运稳定

    正确答案:B,D,E

  • 第9题:

    采用半潜驳载运沉箱时,应对沉箱的()进行验算。

    • A、整体强度
    • B、隔舱强度
    • C、稳定性
    • D、封舱密封度
    • E、变形

    正确答案:A,C

  • 第10题:

    多选题
    采用半潜驳载运沉箱时,应对沉箱的(  )进行验算。
    A

    整体强度

    B

    隔舱强度

    C

    稳定性

    D

    封舱密封度

    E

    变形


    正确答案: E,A
    解析: 暂无解析

  • 第11题:

    单选题
    沉箱需要远程浮运时,以液体压载的沉箱定倾高度不小于(  )。
    A

    0.2m

    B

    0.3m

    C

    0.4m

    D

    0.5m


    正确答案: A
    解析: 暂无解析

  • 第12题:

    多选题
    当采用浮运拖带法进行沉箱的海上浮运时,应进行沉箱()的验算。
    A

    吃水

    B

    外墙强度

    C

    压载

    D

    浮游稳定

    E

    局部强度


    正确答案: B,D
    解析: 暂无解析

  • 第13题:

    某施工单位承建一港内码头工程,工程内容包括:两个5万吨码头泊位、集装箱堆场和散货堆场、港池及泊位疏浚。码头前沿设计底标高为-17.0m,码头设计高程为4.5m,采用重力式沉箱结极,共有外形尺寸相同的沉箱52个,基槽设计底标高为-25.5m,基床采用爆夯工艺。
    施工单位租用距现场50海里的沉箱预制场预制沉箱,沉箱海上运输采用浮运拖带法。沉箱采用分层预制,每个沉箱分6层,在一个底座上依次预制到顶,沉箱预制10个幵出运完成时,预制场各项工作进入正常及满负荷状态,建设单位要求剩余全部沉箱在未来7个日历月预制完成,施工单位对投入资源进行计算分枂后,讣为将剩余沉箱分三批等量预制,可以满足建设单位的进度要求,根据施工安排,每批沉箱预制结束即进入出运施工环节,每批沉箱的出运耗时为0.5个日历月,出运期间丌能进行预制作业。
    问题
    1.根据《水运工程质量检验标准》(JTS 257—2008)的规定,此工程划分为哪几个单位工程? (4分)
    2.绘制基床爆夯的工艺流程图。(4分)
    3.根据《水上水下活劢通航安全管理规定》,办理基床爆夯作业活劢许可证应达到的许可条件有哪些?(4分)
    4.沉箱浮运的拖带方法有哪几种?拖带前应进行哪些验算? (4分)
    5.为满足建设单位的沉箱预制工期节点要求,预制场最少应设沉箱底座多少个?预制作业时间段内预制场平均每日历月至少预制沉箱多少层?(4分)


    答案:
    解析:
    1.
    此工程共划分为6个单位工程:码头单位工程2个、集装箱堆场单位工程1个、散货堆场单位工程1个、港池疏浚单位工程1个、泊位疏浚单位工程1个。
    2.
    基床爆夯的工艺流程图为:
    基床抛石→夯前断面测量→布药→起爆→夯后断面测量→检查沉降率→验收。
    3.
    办理基床爆夯作业活劢许可证应达到的许可条件有:
    (1)已叏得港口主管部门同意。
    (2)已按照国家规定叏得爆破作业许可。
    (3)作业单位、人员、设施符吅安全作业要求。
    (4)已制订采掘、爆破作业方案,包括起止时间、地点和范围、进度安排等。
    (5)已建立安全、防污染的责任制,幵已制定符吅水上交通安全和防污染要求的保障措施和相应的应急预案。
    4.
    沉箱浮运的拖带方法有:跨拖法、曳拖法和混吅拖运法三种。
    拖带前应验算:吃水、压轲、浮游稳定。
    考前黑钻押题,瑞牛题库软件考前更新,下载链接 www.niutk.com
    5.
    预制场最少应设沉箱底座数量=(52-10)/3=14个。
    预制作业时间段内预制场平均每日历月至少预制沉箱层数=42×6/(7-2×0.5)=42层。

  • 第14题:

    背景资料
    某海港集装箱码头,采用沉箱重力式结构,沉箱尺寸为15m× 22m× 19.5m(宽×长×高),设计高水位+3.0m,设计低水位+0.5m,码头前沿水深-17.0m。
    码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.3m,计算超宽值取1.0m。

    工程施工中,抛石基床采用爆炸夯实法密实。爆炸夯实后进行了夯沉率验收,经测量验收,平均夯沉率为15%,满足设计要求,随即进行基床整平。抛石基床整平范围为沉箱底面宽度15m。基床顶面-17.0m,细平后预留了规范要求的相应斜坡。沉箱在预制场预制,海上采用浮运拖带法运至施工现场,沉箱安装后,在填砂压载前出现前倾,施工单位采取在沉箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位。
    港池疏浚工程量为200万m3,用一艘1600m3/h绞吸船开挖,开挖土直接吹填至码头后方的吹填区。1600m3/h绞吸船挖掘生产率为576m3/h,泥泵管路吸输生产率为410m3/h,三班作业,时间利用率为65%。
    码头交工验收后,在缺陷责任期内发生了两起事件,一是码头前沿停靠渔船,将橡胶护舷撞坏,二是码头后轨道梁两侧的连锁块局部出现下沉。
    问题
    1.根据海水环境港口与航道工程混凝土部位的划分,指出本工程从沉箱顶向下3m范围混凝土所处的区域,提出为提高沉箱顶部3m混凝土耐久性的首选措施。
    2.码头基槽挖泥的计算断面面积是多少
    3.根据背景材料,指出本工程施工中存在的问题,说明理由。
    4.浮运拖带沉箱前,应对沉箱进行何种验算拖运沉箱时,牵引作用点的最佳位置在何处
    5.在正常情况下,完成港池疏浚所需的工期是多少(日历天)
    6.在缺陷责任期内发生的两起事件,应由谁负责组织维修和承担费用


    答案:
    解析:
    1.依题意绘简图:

    (1)自沉箱顸向下0.5m范围内为浪溅区(+2.5~+2.0)。
    (2)(沉箱顶向下0.5m)至(从沉箱顶向下3m)范围为水位变动区(+2.0~-0.5)为提高沉箱顶部3m混凝土耐久性的首选措施是应用高性能混凝土。
    2.依题意绘简图:

    计算断面底宽:[(1/3)-0.3]×3×2+28=28.2(m)
    计算断面顶宽:28.2+(7+0.3)×3×2=72(m)
    码头基槽挖泥的计算断面面积是:
    [28.2+72]×(7+0.3)/2=365.73(m2)
    3.(1)抛石基床整平范围为沉箱底面宽度15m。此项是施工存在的问题之一,基床整平范围应为沉箱底面每边各加宽0.5m。整平范围与沉箱底面宽度15m相同,沉箱安放后,基床边缘受压塌陷沉箱边部悬空,受力不均,不稳定、不安全。
    (2)在填砂压载前出现前倾,施工单位采取在沉箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位的做法是错误的。应将沉箱抽水浮起,调整基床重新安装。
    4.浮运拖带沉箱前应对沉箱进行吃水、压栽、浮游稳定性验算。
    拖运沉箱时,在正常航速条件下,牵引作用点的最佳位置在定倾中心以下10cm左右处最为稳定。
    5.2000000/(410×24×0.65)=313(d)
    6.在缺陷责任期内,所发生的两起事件中:
    (1)码头前沿停靠渔船,将橡胶护舷撞坏,是交工后使用单位管理失误所造成,可由使用单位自行修复;也可委托缺陷责任期责任单位修复,但由委托方承担费用。
    (2)码头后轨道梁两侧的连锁块局部出现下沉,应是码头后轨道梁两侧的连锁块下部地基处理不好,应由连锁块施工单位进行修复并承担相应的费用。

  • 第15题:

    背景资料
    某沉箱重力式码头工程,沉箱宽度15m,吃水10.85~11.08m,在基地预制完后需将此批
    沉箱用浮运法以平均2.5kn 的拖航速度拖运至施工现场安放,航程内水的重度为10.25kN/m3。
    拖运过程中,沉箱前的涌水高度取0.9m,船舶距离岸边不超过20 海里。拖带力计算,公式如下:
    F=Arw(V2/2g)K其中A=α(T+δ)
    F—拖带力标准值(kN) A—沉箱受水流阻力的面积(m2)
    γw—水的重度(kN/m3) D—沉箱宽度(m)
    T—沉箱吃水(m) δ—箱前涌水高度(m)
    V—沉箱对水流的相对速度(m/s) K—挡水形状系数,矩形取1.0
    问题:
    拖运调遣应投什么保险险种?海损事故的种类有哪些?


    答案:
    解析:
    船舶保险主要有:船舶保险全损险、船舶保险一切险(含航次险)等。
    船舶海损事故包括:碰撞或浪损、触礁或搁浅、火灾或爆炸、沉没和其他引起财产损失
    和人身伤亡的海上交通事故。

  • 第16题:

    背景资料
    某沉箱重力式码头,主要施工工序有:施工准备、基槽挖泥、基床抛石、基床夯实、基
    床整平、沉箱预制、沉箱出运、沉箱安放、沉箱内填料、封顶混凝土、棱体及倒滤层抛填、
    上部结构施工、后方回填。该地理论深度基准面在黄海平均海平面下1.29m,大地测量预制场
    出运码头前沿底高程为-15.67m,拖运时潮高2.12m,沉箱稳定吃水15.0m,拖运富裕水深取
    0.5m。
    问题:
    沉箱拖运时实际水深为多少?能否出运?


    答案:
    解析:
    以理论深度基准面为零点的预制场出运码头前沿底高程为:-15.67+1.29=-14.38m;
    沉箱拖运时实际水深为:2.12+14.38=16.5m;
    由于沉箱出运所需的最小水深15.5m 小于实际水深16.5m,所以能够出运。

  • 第17题:

    背景资料
    某沉箱重力式码头工程,沉箱宽度15m,吃水10.85~11.08m,在基地预制完后需将此批
    沉箱用浮运法以平均2.5kn 的拖航速度拖运至施工现场安放,航程内水的重度为10.25kN/m3。
    拖运过程中,沉箱前的涌水高度取0.9m,船舶距离岸边不超过20 海里。拖带力计算,公式如下:
    F=Arw(V2/2g)K其中A=α(T+δ)
    F—拖带力标准值(kN) A—沉箱受水流阻力的面积(m2)
    γw—水的重度(kN/m3) D—沉箱宽度(m)
    T—沉箱吃水(m) δ—箱前涌水高度(m)
    V—沉箱对水流的相对速度(m/s) K—挡水形状系数,矩形取1.0
    问题:
    防台避风锚地的选择应考虑的因素有哪些?


    答案:
    解析:
    防台避风锚地的选择应考虑的因素有:
    (1)满足施工现场船舶、设施的水深要求;
    (2)在施工作业区或靠近施工作业区的水域;
    (3)周围无障碍物的环抱式港湾、水道;
    (4)有消除或减弱浪涌的天然屏障或人工屏障的水域;
    (5)有足够回旋距离的水域;
    (6)泥或泥沙混合的底质;
    (7)流速平缓;
    (8)便于通信联系和应急抢险救助。

  • 第18题:

    采用半潜驳载运沉箱时,应对沉箱的( )进行验算。

    A.整体强度
    B.隔舱强度
    C.稳定性
    D.封舱密封度
    E.变形

    答案:A,C
    解析:

  • 第19题:

    沉箱需要远程浮运时,以液体压载的沉箱定倾高度不小于( )。

    A.0.2m
    B.0.3m
    C.0.4m
    D.0.5m

    答案:C
    解析:

  • 第20题:

    当采用浮运拖带法进行沉箱的海上浮运时,应进行沉箱()的验算。

    • A、吃水
    • B、外墙强度
    • C、压载
    • D、浮游稳定
    • E、局部强度

    正确答案:A,C,D

  • 第21题:

    多选题
    重力式码头沉箱采用浮运拖带法时,拖带前应进行以下项目的验算:()。
    A

    总体强度

    B

    吃水

    C

    局部承载力

    D

    压载

    E

    浮运稳定


    正确答案: A,C
    解析: 本题考查浮运拖带法。

  • 第22题:

    问答题
    浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何处?

    正确答案:
    解析:

  • 第23题:

    单选题
    在正常航速条件下,实施沉箱海上拖运时,牵引作用点设在沉箱()处最为稳定。
    A

    重心

    B

    浮心

    C

    定倾中心以下10Cm左右

    D

    定倾中心以上10Cm左右


    正确答案: C
    解析: 暂无解析

  • 第24题:

    问答题
    某港的理论深度基准面与黄海平均海平面的高差为2.0m,港口地形图中标注的港口港池泥面高程为-14m,某施工单位需在港池内拖运沉箱,沉箱的最小稳定吃水为13m,沉箱拖运时的潮高为0.5m、富裕水深取0.5m。问题:(1)沉箱拖运是否可行?为什么?(2)如果不能拖运,改用乘潮拖运,潮高最低要达到多少米?

    正确答案: (1)按港口工程水深计算的原则,可用的水深为14-2+0.5=12.5m,出运沉箱需要的水深为13+0.5=13.5m12.5m<13.5m所以出运沉箱是不可行的。
    (2)13.5-12=1.5m所以乘潮出运沉箱,需要的潮高最低要达到1.5m。
    解析: 暂无解析
