题目
问答题
某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下: (1)承包商各月计划完成的分部分项工程费、措施费见表6-1。 (2)项目措施费为160000元,在开工后的前两个月平均支付。 (3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为l00个工日的某工种用工,承包商填报的综合单价为120元/工日。 (4)工程预付款为合同价的20%,在开工前支付,在最后2个月平均扣回。 (5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价款、计日金额工等与工程进度款同期支付。 (6)业主按承包商每次应结算款项的90%支付。 (7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。 (8)规费综合费率为3.55%,税金率为3.41%。施工过程中,各月实际完成工程情况如下: (1)各月均按计划完成计划工程量。 (2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。 (3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月 业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。 (4)6月由于业主设计变更,新增工程量清单中没有的分部分项工程,经业主确认的人工费、材料费、机械费之和为l00000元,措施费为l0000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。 (5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程施工持续时间延长1天(不影响工期)。检验表明该分项工程质量合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加l0000元。 【问题】 1.该工程预付款是多少? 2.每月完成的分部分项工程量价款是多少?承包商应得工程价款是多少? 3.若承发包双方已如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。 4.填写承包商2011年6月的“工程款支付申请表 (计算过程与结果均以元为单位,结果取整)。

相似考题

1.背景:某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划与实际完成工程量及综合单价见表6-4,承包合同规定: (1)开工前发包方向承包方支付合同价(扣除暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。 (2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。 (3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。 (4)分项工程累计实际完成工程量超过(或减少)计划完成工程量的15%时,该分项工程超出部分的工程量的综合单价调整系数为0.95(或1.05)。 (5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,其中暂列金额100000元,规费综合费率7.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率9%。 表64各月计划(实际)完成工程量及综合单价表 问题: (1)工程合同价为多少万元? (2)列式计算材料预付款、开工前承包商应得措施项目工程款。 (3)计算第1、2月造价工程师应确认的工程支付款各为多少万元? (4)假定该工程实际发生的措施费与计划一致,暂列金额中只在4月份支付了承包商索赔款6万元,其他费用均与计划一致,计算该工程的实际总造价及质量保证金。 注:计算结果均保留两位小数。

更多“问答题某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下: (1)承包商各月计划完成的分部分项工程费、措施费见表6-1。 (2)项目措施费为160000元,在开工后的前两个月平均支付。 (3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为l00个工日的某工种用工,承包商填报的综合单价为120元/工日。 (4)工程预付款为合同价的20%,在开工前支付”相关问题
  • 第1题:

    某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项,总费用为200万元,相应专业措施费用为16万元;安全文明施工措施费用为6万元;计日工费用为3万元;暂列金额为12万元;特种门窗工程(专业分包)暂估价为30万元,总承包服务费为专业分包工程费用的5%;规费和税金综合税率为7%。
    各分项工程项目费用及相应专业措施费用、施工进度,见表5-1。

    合同中有关付款条款约定如下:
    1.工程预付款为签约合同价(扣除暂列金额)的20%,于开工之日前10天支付,在工期最后2个月的工程款中平均扣回。
    2.分项工程项目费用及相应专业措施费用按实际进度逐月结算。
    3.安全文明施工措施费用在开工后的前2个月平均支付。
    4.计日工费用、特种门窗专业费用预计发生在第5个月,并在当月结算。
    5.总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。
    6.业主按每月工程款的90%给承包商付款。
    7.竣工结算时扣留工程实际总造价的5%作为质保金。
    问题:
    1.该工程签约合同价是多少万元?工程预付款为多少万元?
    2.列式计算第3月末时的工程进度偏差,并分析工程进度情况(以投资额表示)。
    3.计日工费用、特种门窗专业费用均按原合同发生在第5个月,列式计算第5月份业主应支付给承包商的工程款为多少万元?
    4.在第6月份发生的工程变更、现场签证等费用为10万元,其他费用均与原合同价相同,列式计算该工程实际总造价和扣除质保金后承包商应获得的工程价款总额为多少万元?(费用计算以万元为单位,结果保留3位小数)

    答案:
    解析:
    1.答:合同价=(分部分项工程费+措施费+其他项目费)X (规费+税金费率)
    =(200+16+6+3+12+30+30x5%) x (1+7%) =287.295 万元
    预付款=(200+16+6+3+30+30x5%) x (1+7%) x20% =54.891 万元
    2.第3月末拟完工程计划投资累计=(计划完成分部分项工程费累计+安全文明费)X (规费+税金费率)=[40+2.2+ (60+5.4) x2÷3+ (60+4.8) x1/3+6]x (1+7%) =121.338 万元
    第3月末已完工程计划投资累计=(实际完成分部分项工程费累计+安全文明费)X (规费+税金费率)=[40+2.2+ (60+5.4) X2÷4+6] x (1+7%) =86.563 万元
    第3月末进度偏差=拟完工程计划投资-已完工程计划投资=121.338-86.563=34.775万元
    进度滞后34.775万元。
    3.第5月实际完成:
    (1)分部分项工程费=(60+5.4) x1÷4+ (60+4.8) x1÷3+ (40+3.6) x1÷2=59.75 万元
    (2)专业分包工程费=30万元
    (3)计日工工程费=3万元
    实际完成工程款=(59.75+30+3) x1.07=99.243万元
    应付承包商款=本月完成工程价款x90%-应扣除预付款 =99.243x90%-54.891/2=61.873 万元
    4.工程实际总造价=287.295+10x1.07-12x (1+7%) =285.155 万元 或:(200+16+6+3+10+30+30x5%) x (1+7%) =285.155 万元
    扣除质保金后承包商应获得的工程价款总额=285.155x (1-5%) =270.897万元

  • 第2题:

    某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
    (1)承包商各月计划完成的分部分项工程费、措施费见下表。
    各月计划完成的分部分项工程费、措施费 单位:万元

    (2)措施项目费160000元,在开工后的前两个月平均支付。
    (3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
    (4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。
    (5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。
    (6)业主按承包商每次应结算款项的90%支付。
    (7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
    (8)规费综合费率为3.55%,增值税率为10%。
    (9)本案例中,人材机费、管理费、利润、规费均不含税。
    施工过程中,各月实际完成工程情况如下:
    (1)各月均按计划完成计划工程量。
    (2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
    (3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。
    (4)6月由于业主设计变更,新增工程量清单中没有的一分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
    (5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,合同条款约定人员窝工及机械闲置不计算现场管理费和利润。该分项工程持续时间延长1天(不影响总工期)。检验表明该分项工程合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
    (计算过程与结果均以元为单位,结果取整)
    <1> 、该工程预付款是多少
    <2> 、每月完成的分部分项工程量价款是多少 应支付的工程价款是多少
    <3> 、若承发包双方如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款(含预付款)。
    <4> 、填写承包商2011年6月的“工程款支付申请表”。业主提出对报表的格式要求如下:累计已完合同价款和累计已实际支付的合同价款均以2011年6月30日为统计截点。工程款支付时间为本表签发后的15天内。
    工程款支付申请表
    致××××××:
    我方已于2011年6月1日至2011年6月30日期间已完成了××××工作,根据施工合同的约定,现申请支付本期的工程款额为(大写) ,(小写) 元,请予核准。

    答案:
    解析:
    【1】 分部分项工程费用:55+75+90+60=280万元=2800000(元)
    措施项目费用:160000(元)
    其他项目费用:180000+100×120=192000(元)
    合同价(包括规费及税金):(2800000+160000+192000)×1.0355×1.10=3590286(元)
    预付款:3590286×20%=718057(元)
    【2】 (1)四月份:
    完成的分部分项工程量价款:550000×1.0355×1.10=626478(元)
    应支付的工程价款:(550000+80000)×1.0355×1.10×90%=645841(元)
    (2)五月份:
    完成的分部分项工程量价款:750000×1.0355×1.10=854288(元)
    应支付的工程款:(750000+80000+35×120)×1.0355×1.10×90%= 855176(元)
    (3)六月份:
    完成的分部分项工程量价款:900000×1.0355×1.10=1025145(元)
    应支付的工程款:
    1)分部分项费用:1025145(元)
    2)措施项目费:0
    3)计日工:40×120×1.0355×1.10=5467(元)
    4)专业工程暂估价:80000×1.0355×1.10=91124(元)
    5)设计变更:(100000×1.1×1.07+10000)×1.0355×1.10=145457(元)
    6)索赔:(5000+2000)×1.0355×1.10=7973(元)
    合计:(1025145+5467+91124+145457+7973)×90%-718057/2=788621(元)
    (4)七月份:
    分部分项费用:600000×1.0355×1.10=683430(元)
    应支付的工程款:(600000+70000)×1.0355×1.10×90%-718057/2=327819(元)
    【3】 (1)六月份累计已完成的工程价款:
    1)分部分项费用:550000+750000+900000=2200000(元)
    2)措施项目费:80000+30000+30000=140000(元)
    3)其他项目费:(35×120)+(40×120+80000+100000×1.1×1.07+10000+5000+2000)=223700(元)
    合计:(2200000+140000+223700)×1.0355×1.10=2920183(元)
    (2)六月末已实际支付的工程价款(含预付款):718057+645841+855176=2219074(元)

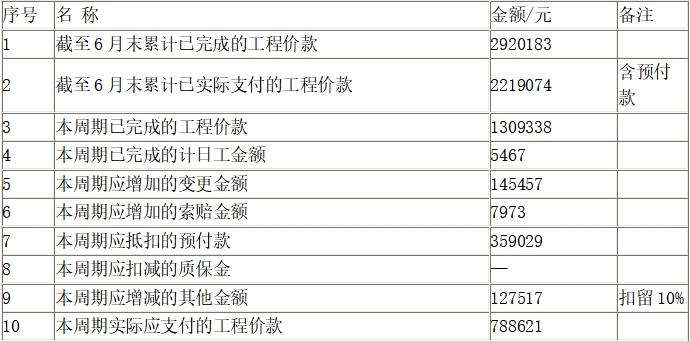

    【4】 工程款支付申请表
    致××××××:
    我方已于2011年6月1日至2011年6月30日期间已完成了××××工作,根据施工合同的约定,现申请支付本期的工程款额为(大写)柒拾捌万捌仟陆佰贰拾壹元,(小写)788621元,请予核准。

    说明:1309338=(1025145+5467+91124+145457+7973)+30000×1.0355×1.10
    127517=(1025145+5467+91124+145457+7973)×10%

  • 第3题:

    某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表4-8,承包合同规定:

    (1)开工前发包方向承包方支付分部分项工程费的1 5%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。(2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。(3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。(4)分项工程累计实际完成工程量超过计划完成工程量的1 0%时,该分项工程超出部分工程量的综合单价调整系数为0.95。(5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费率为3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率为3. 35%。

    各月计划完成工程量及综合单价表 表4-8

    【问题】

    1.工程合同价为多少万元?

    2.列式计算材料预付款、开工前承包商应得措施项目工程款。

    3.根据表4-9计算第1、2、3月造价工程师应确认的工程进度款各为多少万元?

    4.简述承发包双方对工程施工阶段的风险分摊原则。(计算结果均保留两位小数)

    答案:
    解析:

    1.(1)分部分项工程费=1 1 00*180+1 5 5 0*480+3050*375 =2085750. 00(元)(2)措施项目费=2085750. 00*2%=41715. 00(元)(3)规费=(分部分项工程费+措施项目费+其他项目费)*3.5%=(2085750. 00+41715. 00+208600. 00)*3. 5%=81762. 28(元)(4)工程合同价=分部分项工程费+措施项目费+其他项目费+规费+税金=(2085750. 00+41715. 00+208600. 00+81762. 28)*(1+3.3 5%)=2498824. 49(元)或工程合同价=(分部分项工程费+措施项目费+其他项目费)*(1+规率)*(1+税率)=[(1100*180+1550*480+3050*375)*(1+2%)+208600]*(1+3. 5%)*(1+3. 35%)=2498824. 49(元)

    2.材料预付款=分部分项工程费*15%=2085750. 00*15%=312862. 50(元)开工前措施项目费=41715.00*(1+3.5%)*(1+3.3 5%)*5 0%*9 0%=20079. 6 2(元)

    3.1、2月份工程进度款计算:1月份:(630*180+41715. 00*50%)*(1+3. 5%)*(1+3. 35%)*90%=129250. 40(元)第2月份:A分项工程:630+600=1240(m3)>(500+600)*(1+10%) =1210(m3)则[ (1210-630) *180+20*180*0.95]*(1+3. 5%)*(1+3. 35%)=115332. 09(元)B分项工程:750*480*(1+3. 5%)*(1+3. 35%) =385082. 10(元)A与B分项工程费合计115332. 09+385082. 10=500414. 19(元)进度款500414. 19*90% - 312862. 50÷3=346085. 27(元)

    4.承发包方对工程施工阶段风险分摊的原则:可以预见风险由承包方承担;不可预见风险由发包方承担。

  • 第4题:

    背景资料:某实施监理的工程项目,业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期为4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
    (1)承包商各月计划完成的分部分项工程费、措施费,见表1—2。

    (2)项目措施费为160000元,在开工后的前两个月平均支付。
    (3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元,计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
    (4)工程预付款为合同价的20%,在开工前支付,在最后2个月平均扣回。
    (5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价款、计日金额等与工程进度款同期支付。
    (6)业主按承包商每次应结算款项的90%支付。
    (7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
    (8)规费综合费率为3.55%,税金率为3.41%。
    施工过程中,各月实际完成工程情况如下:
    (1)各月均按计划完成计划工程量。
    (2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
    (3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。
    (4)6月由于业主设计变更,新增工程量清单中没有的分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费为10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
    (5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程施工持续时间延长1天(不影响工期)。检验表明该分项工程质量合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
    【问题】
    1.该工程预付款是多少?
    2.每月完成的分部分项工程量价款是多少?承包商的应得工程价款是多少?
    3.若承发包双方已如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。

    答案:
    解析:
    1.该工程分部分项工程费:55+75+90+60=280(万元)。 该工程项目措施费:16万元。
    该工程其他项目费:18+100×0.012=19.2(万元)。
    该工程合同价:(280+16+19.2)×(1+3.55%)×(1+3.41%)=337.52(万元)。
    该工程预付款:337.52×20%=67.50(万元)。
    2.4月完成的分部分项工程量价款:55×(1+3.55%)×(1+3.41%)=58.89(万元)。
    4月承包商应得工程价款:(55+16/2)×(1+3.55%)×(1+3.41%)×90%=60.71(万元)。
    5月完成的分部分项工程量价款:75×(1+3.55%)×(1+3.41%)=80.31(万元)。
    5月承包商应得工程价款:(75+16/2+35×0.012)×(1+3.55%)×(1+3.41%)×90%=80.39(万元)。
    6月完成的分部分项工程量价款:[90+10×(1+10%)×(1+7%)]×(1+3.55%)×(1+3.41%)=108.98(万元)。
    6月承包商应得工程价款:[90+8+(10+1)×(1+10%)×(1+7%)+40×0.012+0.5+0.2]×(1+3.55%)×(1+3.41%)×90%-67.50/2=74.31(万元)。
    7月完成的分部分项工程量价款:60×(1+3.55%)×(1+3.41%)=64.25(万元)。
    7月承包商应得工程价款:(60+7)×(1+3.55%)×(1+3.41%)×90%-67.50/2=30.82(万元)。
    3.6月末累计已完成的工程价款:[55+75+90+8+3+3+35×0.012+40×0.012+8+(10+1)×(1+10%)×(1+7%)+0.5+0.2]×(1+3.55%)×(1+3.41%)=274.71(万元)。
    累计已实际支付的工程价款:60.71+80.39+74.31+67.50=282.91(万元)。

  • 第5题:

    【案例六】
    背景资料:
    某工程项目由A、B、C 三个分项工程组成,采用工程量清单招标确定中标人,合同工期5 个月。各月计划完
    成工程量及综合单价见表6-13,承包合同规定如下:
    (1)开工前发包方向承包方式支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2 个月开始分3 个月均摊抵扣。
    (2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。
    (3)措施项目工程款在开工前和开工后第1 个月末分两次平均支付。
    (4)分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95。
    (5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86 万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。

    问题:
    1.工程合同价为多少万元?
    2.列式计算材料预付款、开工前承包商应得措施项目工程款。
    3.根据表6-14 计算第1、2 月造价工程师应确认的工程进度款各为多少万元?

    4.简述承发包双方对工程施工阶段的风险分摊原则。
    (计算结果均保留两位小数)

    答案:
    解析:
    问题1:
    分部分项工程费=(500+600)×180+(750+800)×480+(950+1100+1000)×375=2085750.00 元
    措施项目费=2085750.00×2%=41715.00 元
    工程合同价=(2085750.00+41715.00+208600.00)×(1+3.5%)×(1+3.35%)=2498824.49 元=249.88 万元
    问题2:
    材料预付款=2085750.00×15%=312862.50 元=31.29 万元
    开工前承包商应得措施项目款=41715.00×(1+3.5%)×(1+3.35%)×50%=22310.69 元=2.23 万元
    问题3:
    (1)第1 个月应确认的工程进度款:630×l80×(1+3.5%)×(1+3.35%)×90%+41715.00×(l+3.5%)×(1+3.35%)×50%×90%=129250.4 元=12.93 万元
    (2)第2 个月A 分项工程累计完成工程量为1230m3,比清单工程量增加了130m3,增加的工程量超过清单工程量的10%,超出部分其单价应按0.95 的调整系数进行调整。
    超出清单工程量10%的工程量:1230—1100×(1+10%)=20m3
    第2 个月A 分项工程价款:[(600-20)×l80+20×180×0.95]×(1+3.5%)×(l+3.35%)=115332.09 元=11.53万元
    第2 个月B 分项工程价款:750×480×(1+3.5%)×(l+3.35%)=38.51 万元
    第2 个月应扣预付款:31.29/3=10.43 万元
    第2 个月应确认的工程进度款:(11.53+38.51)×90%-10.43=34.61 万元
    问题4:
    (1)对于主要由市场价格浮动导致的价格风险,承发包双方合理分摊。
    (2)不可抗力导致的风险,承发包双方各自承担自己的损失。
    (3)发包方承担的其他风险包括:
    ①法律、法规、规章或有关政策出台,造成的施工风险,应按有关调整规定执行;
    ②发包人原因导致的损失;
    ③设计变更、工程洽商;
    ④工程地质原因导致的风险;
    ⑤工程量清单的变化,清单工作内容项目特征描述不清的风险等。
    (4)承包人承担的其他风险包括:
    ①承包人根据自己技术水平、管理、经营状况能够自主控制的风险;
    ②承包人导致的施工质量问题、工期延误;
    ③承包人施工组织设计不合理的风险等。

  • 第6题:

    某工程项目业主采用工程量清单招标方式确定了承包人.双方签订了工程施工合同,合同工期4个月,开工时问为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
    (1)承包商各月计划完成的分部分项工程费、措施项目费见表6—14。

    (2)措施项目费在开工后的前两个月平均支付。
    (3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
    (4)工程预付款为合同价的20%,在开工前支付,在最后2个月平均扣回。
    (5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价款、计日金额工等与工程进度款同期支付。
    (6)业主按承包商每次应结算工程款的90%支付。
    (7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
    (8)规费综合费率为4%。税金率为11%。
    施工过程中,各月实际完成工程情况如下:
    (1)各月均按计划完成计划工程量。
    (2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
    (3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。
    (4)6月由于业主设计变更,新增原工程量清单中没有的一个分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施项目费为10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
    (5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程施工持续时间延长1天(不影响总工期)。检验表明该分项工程质量合格。为了提高质量。承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
    问题:
    1.该工程预付款是多少
    2.每月承包商完成的分部分项工程量价款是多少 业主已实际支付的工程价款是多少
    3.若承发包双方已如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。
    (计算过程与结果均以元为单位,结果取整)

    答案:
    解析:
    问题1: (1)分部分项工程费:
    550000+750000+900000+600000=2800000(元)[或280万元]
    (2)措施项目费:
    160000(元)[或16万元]
    (3)其他项目费:
    180000+100×120=192000(元)[或19.2万元]
    合同价:(2800000+160000+192000)×1.04×1.11=363.87(97元)
    预付款:363.87×20%=72.77(万元)
    问题2:
    4月:
    (1)承包商已完成的分部分项工程量价款:
    1.04×1.11=1.154
    55×1.154=63.47(万元)
    (2)业主应拨付的工程款:
    (55+8)×1.154×90%=65.43(万元)
    5月:
    (1)承包商已完成的分部分项工程量价款:
    75×1.154=86.55(万元)
    (2)业主应拨付的工程款:
    (75+8+35×0.012)×1.154×90%=86.64(万元)
    6月:
    (1)承包商已完成的分部分项工程量价款:
    90×1.154=103.86(万元)
    (2)业主应拨付的工程款:
    ①本周期已完成的计日工金额:40×0.012×1.154=0.55(万元)
    ②本周期应增加的变更金额:(10×1.1×1.07+1)×1.154=14.74(万元)
    ③本周期应增加的索赔金额:(0.5+0.2)×1.154=0.81(万元)
    ④专业工程暂估价实际发生金额:8×1.154=9.23(万元)
    小计:0.55+14.74+0.81+9.23=25.33(万元)
    (103.86+25.33)×90%-72.77÷2=79.89(万元)
    7月:
    (1)承包商已完成的分部分项工程量价款:
    60×1.154=69.24(万元)
    (2)业主应拨付的工程款:
    (60+7)×1.154×90%-72.77÷2=33.20(万元)
    问题3:
    (1)6月末累计承包商已完成的工程量价款:
    63.47+86.55+103.86=253.88(万元)
    (2)6月末业主累计已实际支付的工程价款:
    65.43+86.64+79.89=231.96(万元)

  • 第7题:

    某工程项目的建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期4个月。与工程价款及其结算有关的合同条款如下:(1)该工程分部分项工程量清单中包含甲、乙两个分项工程,甲、乙的工程量分别为9600m3、2400m3。清单报价中,甲、乙的综合单价分别为480元/m3、60元/m3。双方约定按月支付工程进度款。当某分部分项工程实际工程量比清单工程量增加超出15%时,应调整单价,超出部分的工程量按原单价的90%结算;当某分部分项实际工程量比清单工程量减少15%以上时,该分部分项工程的全部工程量均按原单价的110%结算。
    (2)措施项目清单费用共计30万元,一次性包死,不得调价。全部措施项目费在开工后的各月末按措施项目清单中的数额平均支付。
    (3)其他项目清单包括招标人预留金4万元,在最后一个月结算。
    (4)规费为分部分项工程量清单、措施项目清单、其他项目清单费用之和的5%,综合税率为3.41%。
    (5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前三个月平均扣除。
    (6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示

    [问题1][不定项选择题]
    该工程签约时的合同价款为( )。

    A.475.20
    B.515.97
    C.520.32
    D.552.89

    答案:D
    解析:
    本题考核的是工程量清单计价。
    (9600×480/10000+2400×60/10000+30+4)×(1+5%)×(1+3.41%)=552.89万元

  • 第8题:

    某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为800立方米、900立方米、2000立方米,综合单价分别为200元/立方米、300元/立方米、250元/立方米。该工程措施项目费用均为以“项”计价的总价项目,共计18万元,其中安全文明施工措施费用为10万元;其他项目费仅包括暂列金额8万元;规费费率为6%(以分项工程费、措施项目费和其他项计算费之和为计算基数);综合税率为3.48%。
    合同中关于工程价款支付于的约定如下:
    (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。
    (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。
    (3)业主每月按照已完工程款的90%支付进度款。
    (4)竣工结算月一次扣留工程质量保证金。
    该工程每月实际完成的各分项工程量如下表所示。

    该工程的预付款为( )万元。

    A.19.00
    B.23.25
    C.24.41
    D.26.60

    答案:B
    解析:
    93×25%=23.25(万元)。

  • 第9题:

    某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3和2000m3,综合单价分别为200元/m3、250元/m3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。
    合同中关于工程价款支付的约定如下:
    (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。
    (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。
    (3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。
    该工程每月实际完成的各分项工程量如下表所示。

    该工程1月份应支付的工程进度款为( )万元。

    A.15.07
    B.16.54
    C.18.37
    D.19.87

    答案:B
    解析:
    (1)分部分项工程项目费用:100×200+500×180=110000元=11万元;
    (2)措施项目费用:8×50%+(15-8)/4=5.75万元;
    (3)其他项目费用:0;
    (4)规费:(11+5.75)×6%=1.005万元;
    (5)税金:(11+5.75+1.005)×3.48%=0.618万元;
    (6)1月份应支付的工程进度款为:(11+5.75+1.005+0.618)×90%=16.54万元。

  • 第10题:

    某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3和2000m3,综合单价分别为200元/m3、250元/m3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。
    合同中关于工程价款支付的约定如下:
    (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。
    (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。
    (3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。
    该工程每月实际完成的各分项工程量如下表所示。

    在计算3月份应支付的工程进度款时,应考虑的因素为( )。

    A.本期应支付的暂列金额
    B.本期应扣回的预付款
    C.本期应支付的安全文明施工措施费用
    D.本期应扣留的工程质量保证金

    答案:B
    解析:
    A选项,未提到暂列金额的使用,所以结算进度款时不考虑;安全文明施工费在开工前与开工后第一个月已经支付完毕,第三个月不再考虑,故C选项不考虑;质量保证金在最后竣工结算月一次扣留,所以第三个月也不用考虑,故D不选。

  • 第11题:

    某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3和2000m3,综合单价分别为200元/m3、250元/m3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。
    合同中关于工程价款支付的约定如下:
    (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。
    (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。
    (3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。
    该工程每月实际完成的各分项工程量如下表所示。

    该工程合同价款为( )万元。

    A.74.59
    B.95.58
    C.97.26
    D.106.4

    答案:C
    解析:
    (1)分部分项工程项目费用:600×200+800×250+2000×180=680000元=68万元;
    (2)措施项目费用:15万元;
    (3)其他项目费用:6万元;
    (4)规费为:(68+15+6)×6%=5.34万元;
    (5)税金为:(68+15+6+5.34)×3.48%=3.283万元;
    (6)合同价款为:68+15+6+5.34+3.283=97.62万元。

  • 第12题:

    问答题
    背景: 某工程项目业主通过工程量清单招标方式确定某投标人为中标人。并与其签订了工程承包合同,工期4个月。有关工程价款条款如下: (1)分项工程清单中含有两个分项工程,估算工程量分别为甲项2300m3,乙项3200m3,清单报价中甲项综合单价为180元/m3,乙项综合单价为160元/m3。 (2)措施项目清单中包括: 1)环保、安全与文明施工等全工地性综合措施直接费用8万元; 2)模板与脚手架等与分项工程作业相关的措施直接费用10万元。 (3)其他项目清单中仅含零星工作直接费用3万元。 (4)规费综合费率3.31%;税金率3.47%。 有关付款条款如下: (1)分项工程量按实结算,综合单价不予调整。 (2)材料预付款为分项工程合同价的20%,于开工前支付,在最后两个月平均扣除。 (3)措施项目中,全工地性综合措施费用于开工前与工程预付款一起支付;与分项工程作业相关的措施费用于开工后第1、3月末分两次平均支付。 (4)其他项目费用于竣工月结算。 (5)业主从每次拨付给承包商的工程款中,按5%的比例扣留质量保证金。 承包商每月实际完成的工程量表单位:m3 问题: 1.工程预计合同总价为多少?材料预付款金额是多少?首次支付措施费金额是多少? 2.每月分项工程价款是多少?每月付款总额是多少?

    正确答案: 1、该工程预计合同价
    =∑计价项目费用×(1+规费费率)×(1+税金率)
    =(2300×180+3200×160+80000+100000+30000)×(1+3.31%)×(1+3.47%)
    =(926000+210000)×(1.069)=1214384元=121.438万元
    工程预付款金额
    =∑(分项工程项目工程量×综合单价)×(1+规费费率)×(1+税金率)×预付率
    =(92.600)×(1.069)×20%=19.798万元
    措施费用首次支付金额=全工地性综合措施费用×(1+规费费率)×(1+税金率)×(1-质量保证金比例)
    =8×(1.069)×(1-5%)=8.124万元
    2、每月分项工程价款=∑(计价项目计量工程量×综合单价)×(1+规费费率)×(1+税金率)×(1-质量保证金比例)
    (1)第1个月分项工程价款=(500×180+700×160)×1.069×(1-5%)=20.514万元
    第1个月分项工程措施费用为=分项工程措施直接费用×(1+规费费率)×(1+税金率)×(1-质量保证金比例)=10/2×(1.069)×(1-5%)=5.078万元
    所以,第1个月付款总额为:20.514+5.078=25.592万元
    (2)第2个月分项工程价款
    =(800×180+900×160)×1.069×95%=29.248万元
    (3)第3个月分项工程价款
    =(800×180+800×160)×1.069×95%=27.623万元
    第3个月分项工程措施费用=5.078万元
    第3个月扣工程预付款=19.798/2=9.899万元
    所以,第3个月付款总额为:27.623+5.078-9.899=22.802万元
    (4)第4个月分项工程价款
    =(600×180+600×160)×1.069×95%=20.717万元
    第4个月扣工程预付款=9.899万元
    第4个月其他项目费用结算款
    =零星工作直接费用×(1+规费费率)×(1+税金率)×(1-质量保证金比例)
    =3×1.069×95%=3.047万元
    所以,第4个月付款总额为:20.717+3.047-9.899=13.865万元
    解析: 暂无解析

  • 第13题:

    某工程项目合同工期为6 个月。合同中的清单项目及费用包括:分项工程项目4 项,总费用为200 万元,相应专业措施费用为16 万元;安全文明施工措施费用为6 万元;计日工费用为3 万元;暂列金额为12 万元;特种门窗工程(专业分包)暂估价为30 万元,总承包服务费为专业分包工程费用的5%;规费和税金综合税率为18%。工程预付款为签约合同价(扣除暂列金额)的20%于开工前10 天支付, 在最后2 个月的工程款中平均扣回。安全文明施工措施费用于开工前同预付款同时支付。总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。业主按每月工程款的90%给承包商付款。
    分项工程项目及相应专业措施费用、施工进度表

    问题:
    1.该工程签约合同价是多少万元?工程预付款为多少万元?开工前支付安全文明施工费为多少万元?
    2.列式计算第3 月末时的分项工程及相应专业措施项目的进度偏差,并分析工程进度情况(以投资额表示)。
    3.计日工费用实际发生2 万元、特种门窗专业费用实际发生20 万元,发生在第5 个月,列式计算第5 月末业主应支付给承包商的工程款为多少万元?
    4.列式计算该工程实际总造价。
    (计算结果保留3 位小数)

    答案:
    解析:
    问题1.
    签约合同价:
    [200+16+6+3+12+30×(1+5%)]×(1+18%)=316.830(万元)
    工程预付款:
    [316.83-12×(1+18%)]×20%=60.534(万元)
    安全文明施工费:
    6×(1+18%)×90%=6.372(万元)
    问题2.
    第3 个末累计拟完工程计划投资:
    [40+2.2+(60+5.4)×2/3+(60+4.8)×1/3]×(1+18%)=126.732(万元)
    第3 个月末累计己完工程计划投资:
    [40+2.2+(60+5.4)×1/2]×(1+18%)=88.382 (万元)
    第3 个月末进度偏差:
    =88.382-126.732=-38.350 (万元)
    第3 个月末该工程进度拖延38.350 万元。
    问题3.
    应支付工程款为:
    [(60+5.4)×1/4+(60+4.8)×1/3+(40+3.6)×1/2+2+20]×(l+18%)×90%-60.534×1/2=56.552(万元)
    问题4.
    实际总造价:316.83-[12+(3-2)+(30-20)×(1+5%)]×(1+18%)=289.100(万元)
    或:316.83-(3-2)×(1+18%)-(30-20)×(1+5%)×(1+18%)-12×(1+18%)=289.100(万元)

  • 第14题:

    某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
    (1)承包商各月计划完成的分部分项工程费、措施费见5-1表。

    (2)措施项目费160000元,在开工后的前两个月平均支付。
    (3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
    (4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。
    (5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。
    (6)业主按承包商每次应结算款项的90%支付。
    (7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
    (8)规费综合费率为3.55%,税金率为3.41%。
    施工过程中,各月实际完成工程情况如下:
    (1)各月均按计划完成计划工程量。
    (2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
    (3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。
    (4)6月由于业主设计变更,新增工程量清单中没有的一分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
    (5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程持续时间延长1天(不影响总工期)。检验表明该分项工程合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
    【问题】
    1.该工程预付款是多少?
    2.每月完成的分部分项工程量价款是多少?承包商应得工程价款是多少?
    3.若承发包双方如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。

    4.填写答题纸上承包商2011年6月的“工程款支付申请表”(表5-1)(计算过程与结果均以元为单位,结果取整)

    答案:
    解析:
    正确答案是

    1.项目工程费:55+75+90+60=280(万元)=2800000(元);
    措施项目费:160000元;
    专业工程估价和计日公费:180000+100×120=192000元;
    合同价:(2800000+160000+192000)×1.0355×1.0341=3375195(元);
    工程预付款:3375195×20%=675039(元)。

    2.4月份:
    项目工程费:550000元;
    措施费160000/2=80000元;
    工日费:0元;
    分部分项工程量价款:50000×1.0355×1.0341=588946(元)
    总价款:(550000+80000)×1.0355×1.0341=674611(元)
    674611×(1-10%)=607150(元)
    5月份:
    项目工程费:750000元
    措施费:160000/2=80000元
    工日费:35×120=4200元
    分部分项工程量价款:750000×1.0355×1.0341=803108(元)
    总价款:(750000+80000+4200)×1.0355×1.0341=893270(元)
    承包商应得工程价款:893270×(1-10%)=803943元
    6月份:
    项目工程费:900000元
    措施费:10000元;
    工日费:40×120=4800(元);
    工程暂估价款:80000元;
    人工费、材料费、机械费之和:100000元;
    模板费用增加:10000元;
    承包商人员窝工费:50000元;
    机械闲置费:2000元;
    末班费用的增加时由于承包商为了提高质量而造成的,业主不予支持,故业主除了项目工程费外,还应支付的费用为:
    4800+80000+10000+100000×1.1×1.07+5000+2000=219500(元);
    分部分项工程量价款:900000×1.0355×1.0341=963729(元)
    总价款:(900000+219500)×1.0355×1.0341=1198772(元);
    承包商应得工程款:1198772×90%-675039、2=741375(元)。
    7月份:
    工程项目费:600000元;
    措施费:0元
    工程暂估价款:70000元;
    分部分项工程量价款600000×1.0355×1.0341=642486(元);
    总价款:(600000+70000)×1.0355×1.0341=717443(元);
    承包商应得工程款:717443×(1-10%)-675039/2=308179(元)。

    3.累计项目工程费:550000+750000+900000=2200000(元);
    措施费80000+30000+30000=140000(元);
    工日费以及其他费用:4200+219500=223700(元);
    6月末累计已完成的工程价款:(2200000+140000+2237000)×1.0355×1.0341=2745237(元);
    6月末累计已实际支付的工程价款:
    675039+6707150+803943+741375=2827507(元);

    4.2011年6月“工程款支付申请表”

    其中:本周起已完成的工程价款:(900000+219500+30000)×1.0355×1.0341=1230897(元);
    本周起已完成的计日工金额:4800×1.0355×1.0341=5140(元);
    本周期应增加的变更金额:1000001.0355×1.0341+10000=117081(元);
    本周起应增加的索赔金额:(5000+2000)×1.0355×1.0341=7496(元);
    本周起应增加的其他金额:80000×1.0355×1.0341=85665(元);
    本周实际应支付的工程价款:741375元。

    解析
    1.本案例第1问主要考查工程预付款的计算。工程预付款是发包人为解决承包人在施工准备阶段资 金周转问题提供的协助。此预付款构成施工企业为该承包工程项目储备主要材料、结构件所需的流动资金,本案例中.工程预付款为合同价格的20%.故工程预付款为:3375195×20%=675039(元)。

    2.本案例第2问主要考查工程价款按月结算与支 付。按月结算与支付即实行按月支付进度款,竣工后 清算的办法。合同期在两个年度以上的工程,在年终 进行工程盘点,办理年度结算。本案例中,根据表5-1 计算各个月分部分项工程费用、总价款及承包商应支 付的工程款,具体计算过程见答案。

    4.本案例第4问主要考查工程支付中请表。进度款支付申请应包括的内容有:本期已实施工程的价款;累计已完成的工程价款;累计已支付的工程价款;本周期已完成计日工金额;应增加和扣减的变更金额;应增加和扣减的索赔金额;应抵扣的工程预付款;应扣减的质量保证金;根据合同应增加和扣减的其他金额;本付款周期实际应支付的工程价款。根据相关 公式进行计算各款项,具体计算过程详见答案。

    考点工程合同价款管理

  • 第15题:

    某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项,总费用为200万元,相应专业措施费用为16万元;安全文明施工措施费用为6万元;计日工费用为3万元;暂列金额为12万元;电梯工程(乙方专业分包)暂估价30万,特种门窗工程(甲方另行专业发包)暂估价为30万元,总承包服务费费率5%;规费和税金综合税率为7%。
    各分项工程项目费用及相应专业措施费用、施工进度,见表5.1

    合同中有关付款条款约定如下:
    1.工程预付款为签约产量、单价、损耗率合同价(扣除暂列金额)的20%,于开工之日前10天支付,在工期最后2个月的工程款中平均扣回。
    2.分项工程项目费用及相应专业措施费用按实际进度逐月结算。
    3.安全文明施工措施费用在开工后的前2个月平均支付。
    4.计日工费用、特种门窗专业费用预计发生在第5个月,并在当月结算。
    5.总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。
    6.业主按每月工程款的90%给承包商付款。
    7.竣工结算时扣留工程实际总造价的5%作为质保金
    【问题】
    1、该工程签约合同价是多少万元?工程预付款为多少万元?
    2、列式计算第3月末时的工程进度偏差,并分析工程进度情况(以投资额表示)。
    3、计日工费用、特种门窗专业费用均按原合同发生在第5个月,列式计算第5月份业主应支付给承包商的工程款为多少万元?
    4、在第6月份发生的工程变更、现场签证等费用为10万元,其他费用均与原合同价相同,列式计算该工程实际总造价和扣除质保金后承包商应获得的工程价款总额为多少万元?
    (费用计算以万元为单位,结果保留3位小数)

    答案:
    解析:
    问题1:
    合同价:(分部分项工程费+措施费+其他项目费)×规费和税金费率
    =(200+16+6+3+12+30+30×5%)×(1+7%)(2.0分)
    =287.295万元(0.5分)
    预付款:(合同价-暂列金额)×20%
    =(287.295-12×(1+7%))×20% (2.0分)
    =54.891万元 (0.5分)
    问题2: 第三月末计划工作预算投资累计=(计划完成分部分项工程费累计+安全文明费) ×规费和税金费率
    =[40+2.2+(60+5.4)×2/3+(60+4.8)×1/3+6]×(1+7%)(2.5分)
    =121.338万元(0.5分)
    第三月末已完工作预算投资累计=(实际完成分部分项工程费累计+安全文明费) ×规费和税金费率
    =[40+2.2+(60+5.4)×2/4+6]×(1+7%)(2.5分)
    =86.563万元(0.5分)
    第三月末进度偏差=计划工作预算投资-已完工作预算投资
    =121.338-86.563(0.5分)
    =34.775万元. (0.5分)
    进度滞后34.775万元。(1.0分)
    问题3.第五月实际完成:
    1)分部分项工程费:
    (60+5.4)×1/4+(60+4.8)×1/3+(40+3.6)×1/2(1.0分)=59.75万元(0.5分)
    2)专业分包工程费:30万元(1.0分)
    3)计日工工程费:3万元(1.0分)
    实际完成工程款:(59.75+30+3)×(1+7%)(1.0分)=99.243万元(0.5分)
    应付承包商款:本月完成工程价款×90%-应扣除预付款
    =99.243×90%-54.891/2
    =61.873万元
    问题4.工程实际总造价:287.295+10×1.07-12×(1+7%)(1.5分)=285.155万元(0.5分);
    或:(200+16+6+3+10+30+30×5%)×(1+7%)=285.155万元
    扣除质保金后承包商应获得的工程价款总额为:285.155×(1-5%)(0.5分)=270.897万元 (0.5分)

  • 第16题:

    【案例四】
    背景资料:
    某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4 项,总费用为200 万元,相应专业措施费用为16 万元;安全文明施工措施费用为6 万元;计日工费用为3 万元;暂列金额为12 万元;特种门窗工程(专业分包)暂估价为30万元,总承包服务费为专业分包工程费用的5%;规费和税金综合税率为7%。
    各分项工程项目费用及相应专业措施费用、施工进度见表6-6。

    合同中有关付款条款约定如下:
    (1)工程预付款为签约合同价(扣除暂列金额)的20%,于开工之日前10 天支付,在工期最后2 个月的工程款中平均扣回。
    (2)分项工程项目费用及相应专业措施费用按实际进度逐月结算。
    (3)安全文明施工措施费用在开工后的前2 个月平均支付。
    (4)计日工费用、特种门窗专业费用预计发生在第5 个月,并在当月结算。
    (5)总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。
    (6)业主按每月工程款的90%给承包商付款。
    (7)竣工结算时扣留工程实际总造价的5%作为质保金。
    问题:
    1.该工程签约合同价为多少万元?工程预付款为多少万元?
    2.列式计算第3 个月末时的工程进度偏差,并分析工程进度情况(以投资额表示)。
    3.计日工费用、特种门窗专业费用均按原合同价发生在第5 个月,列式计算第5 个月末业主应支付给承包商的工程款为多少万元?
    4.在第6 个月发生的工程变更、现场签证等费用为10 万元,其他费用均与原合同价相同。列式计算该工程实际总造价和扣除质保金后承包商应获得的工程款总额为多少万元?
    (费用计算以万元为单位,结果保留三位小数)

    答案:
    解析:
    问题1:
    ⑴签约合同价=(200+16+6+3+12+30+30×5%)×(1+7%)=287.295 万元。
    (2)工程预付款=(200+16+6+3+30+30×5%)×(1+7%)×20%=54.891 万元。
    问题2:
    第3 个月末拟完工程计划投资=[40+2.2+(60+5.4)×2/3+(60+4.8)×1/3+6]×(l+7%)=121.338 万元。
    第3 个月末已完工程计划投资=[40+2.2+(60+5.4)×1/2+6]×(1+7%)=86.563 万元。
    第3 个月末进度偏差=121.338-86.563=34.775 万元
    所以,进度拖后34.775 万元。
    问题3:
    第5 个月末业主应支付给承包商的工程款=[(60+5.4)/4+(60+4.8)/3+(40+3.6)/2+3+30]×(1+7%)×90%—54.891/2=61.873 万元。
    问题4:
    工程实际总造价=287.295+10×(1+7%)-12×(l+7%)=285.155 万元。
    扣除质保金后承包商应得工程款=285.155×(1-5%)=270.897 万元。

  • 第17题:

    某工程项目由A、B、c、D四个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。承包人费用部分数据见表6-6。

    合同中有关费用支付条款如下:
    (1)开工前发包人向承包人支付合同价(扣除措施项目费和暂列金额)的15%作为预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
    (2)工程进度款按月结算,发包人按每次承包人应得工程款的90%支付。
    (3)通用措施项目工程款在开工前和预付款同时支付,专业措施项目在开工后第1个月末支付。
    (4)分项工程累计实际完成工程量超过(或减少)计划完成工程量的15%时,该分项工程超出部分工程量的综合单价调整系数为0.95(或1.05)。
    (5)承包人报价管理费率取10%(以人工费、材料费、机械费之和为基数),利润率取700(以人工费、材料费、机械费和管理费之和为基数)。
    (6)规费综合费率为7.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),增值税率为11%。
    (7)竣工结算时,发包人按总造价的5%扣留质量保证金。
    各月计划和实际完成工程量如表6—7所示。
    施工过程中,4月份发生了如下事件:
    (1)发包人确认某项临时工程计日工50工日,综合单价60元/工日;所需某种材料120m2,综合单价100元/m2;
    (2)由于设计变更,经发包人确认的人工费、材料费、机械费共计30000元。
    问题:
    1.工程合同价为多少元
    2.预付款、开工前发包人应拨付的措施项目工程款为多少元
    3.1~4月每月发包人应拨付的工程进度款各为多少元
    4.5月份办理竣工结算,工程实际总造价和竣工结算款各为多少元

    答案:
    解析:
    问题1: 分部分项工程费用:5000×50+750×400+100×5000+1500×350=1575000(元);
    措施项目费:110000元;
    暂列金额:100000元;
    工程合同价:(1575000+110000+100000)×(1+7.5%)×(1+11%)=2129950.57(元)。
    问题2:
    预付款:1575000×(1+7.5%)×(1+11%)×15%=281905.63(元)。
    开工前发包人应拨付的通用措施项目工程款:
    60000×(1+7.5%)×(1+11%)×90%=64435.85(元)。
    问题3:
    (1)第1个月承包人完成工程款(含专业措施项目工程款):(2800×50+50000)×
    (1+7.5%)×(1+11%)=226717.10(元);
    第1个月发包人应拨付的工程款为:226717.10×90%=204045.39(元)。
    (2)第2个月A分项工程累计完成工程量:
    2800+2500=5300(m3);
    (5300-5000)÷5000=6%<10%;
    承包人完成工程款:(2500×50+400×400)×(1+7.5%)×(1+11%)=340076.71(元)。
    第2个月发包人应拨付的工程款为:340076.71×90%-281905.63÷3=212100.50(元)。
    (3)第3个月B分项工程累计完成工程量:400+500=900(m3);
    (950-750)÷750=20%>15%;
    超过15%部分的工程量:900-750×(1+15%)=37.5(m3);
    超过部分的工程量结算综合单价:400×0.95=380(元/m3);
    B分项工程款:[37.5×380+(400-37.5)×400]×(1+7.5%)×(1+11%)=190025.06(元);
    C分项工程款:50×5000×(1+7.5%)×(1+11%)=298312.36(元);
    承包人完成工程款:190025.06+298312.36=488337.42(元);
    第3个月发包人应拨付的工程款为:488337.42×90%-281905.63÷3=345535.14(元)。
    (4)第4个月C分项工程累计完成工程量:50+60=110(t),(110-100)÷100=0.1=10%;
    承包人完成分项工程款:(60×5000+750×350)×(1-57.5%)×(1+11%)=671203.63(元);
    计日工费用:(50×60+120×100)×(1+7.5%)×(1+11%)=17898.54(元);
    变更款:30000×(1+10%)×(1+7%)×(1+7.5%)×(1+11%)=42133.82(元);
    承包人完成工程款:671203.63+17898.54+42133.82=731235.99(元);
    第4个月发包人应拨付的工程款为:731235.99×90%-281905.63÷3=564143.85(元)。
    问题4:
    (1)第5个月承包人完成工程款:
    350×750×(1+7.5%)×(1+11%)=313228.36(元);
    (2)工程实际造价:
    60000×(1+7.5%)×(1+11%)+(226717.10+340076.71+488337.42+731235.99+313228.36)=2171190.08(元);
    (3)竣工结算款:
    2171190.08×(1-5%)- (281905.63+64435.85+204045.39+212100.50+345535.14+564143.85)=390464.22(元)。

  • 第18题:

    某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3和2000m3,综合单价分别为200元/m3、250元/m3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。
    合同中关于工程价款支付的约定如下:
    (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。
    (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。
    (3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。
    该工程每月实际完成的各分项工程量如下表所示。

    该工程的预付款为( )万元。

    A.17.00
    B.18.65
    C.24.41
    D.26.60

    答案:A
    解析:
    68×25%=17万元。

  • 第19题:

    某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为800立方米、900立方米、2000立方米,综合单价分别为200元/立方米、300元/立方米、250元/立方米。该工程措施项目费用均为以“项”计价的总价项目,共计18万元,其中安全文明施工措施费用为10万元;其他项目费仅包括暂列金额8万元;规费费率为6%(以分项工程费、措施项目费和其他项计算费之和为计算基数);综合税率为3.48%。
    合同中关于工程价款支付于的约定如下:
    (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。
    (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。
    (3)业主每月按照已完工程款的90%支付进度款。
    (4)竣工结算月一次扣留工程质量保证金。
    该工程每月实际完成的各分项工程量如下表所示。

    该工程合同价款为( )万元。

    A.114.59
    B.126.58
    C.130.53
    D.136.41

    答案:C
    解析:
    (1)分部分项工程项目费用:800×200+900×300+2000×250=930000(元)=93(万元)。 (2)措施项目费用:18万元。
    (3)其他项目费用:8万元
    (4)规费为:(93+18+8)×6%=7.14(万元)。
    (5)税金为:(93+18+8+7.14)×3.48%=4.39(万元)。
    (6)合同价款为:93+18+8+7.14+4.39=130.53(万元)。

  • 第20题:

    某工程项目的建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期4个月。与工程价款及其结算有关的合同条款如下:
      (1)该工程分部分项工程量清单中包含甲、乙两个分项工程,甲、乙的工程量分别为9600m3、2400m3。清单报价中,甲、乙的综合单价分别为480元/m3、60元/m3。双方约定按月支付工程进度款。当某分部分项工程实际工程量比清单工程量增加超出15%时,应调整单价,超出部分的工程量按原单价的90%结算;当某分部分项实际工程量比清单工程量减少15%以上时,该分部分项工程的全部工程量均按原单价的110%结算。
      (2)措施项目清单费用共计30万元,一次性包死,不得调价。全部措施项目费在开工后的各月末按措施项目清单中的数额平均支付。
      (3)其他项目清单包括招标人预留金4万元,在最后一个月结算。
      (4)规费为分部分项工程量清单、措施项目清单、其他项目清单费用之和的5%,综合税率为3.41%。
      (5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前三个月平均扣除。
      (6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示

    该工程签约时的合同价款为(  )。
      A.475.20
      B.515.97
      C.520.32
      D.552.89

    答案:D
    解析:
    (9600×480/10000+2400×60/10000+30+4)×(1+5%)×(1+3.41%)=552.89万元
      试题点评:本题考核的是工程量清单计价。参见教材P155-159。

  • 第21题:

    某工程项目的建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期4个月。与工程价款及其结算有关的合同条款如下:
      (1)该工程分部分项工程量清单中包含甲、乙两个分项工程,甲、乙的工程量分别为9600m3、2400m3。清单报价中,甲、乙的综合单价分别为480元/m3、60元/m3。双方约定按月支付工程进度款。当某分部分项工程实际工程量比清单工程量增加超出15%时,应调整单价,超出部分的工程量按原单价的90%结算;当某分部分项实际工程量比清单工程量减少15%以上时,该分部分项工程的全部工程量均按原单价的110%结算。
      (2)措施项目清单费用共计30万元,一次性包死,不得调价。全部措施项目费在开工后的各月末按措施项目清单中的数额平均支付。
      (3)其他项目清单包括招标人预留金4万元,在最后一个月结算。
      (4)规费为分部分项工程量清单、措施项目清单、其他项目清单费用之和的5%,综合税率为3.41%。
      (5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前三个月平均扣除。
      (6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示

    第1个月的分部分项工程量清单价款应为(  )万元。
      A.100.73
      B.100.80
      C.110.33
      D.110.42

    答案:B
    解析:
    (2000×480+800×60)/10000=100.80
      试题点评:本题考核的是工程进度款的结算。参见教材P173。

  • 第22题:

    某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3和2000m3,综合单价分别为200元/m3、250元/m3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。 合同中关于工程价款支付的约定如下:(1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。(2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。(3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。 该工程每月实际完成的各分项工程量如下表所示。

    [问题1][不定项选择题]
    该工程合同价款为( )万元。

    A.74.59
    B.95.58
    C.97.62
    D.106.4

    答案:C
    解析:
    (1)分部分项工程项目费用:600×200+800×250+2000×180=680000元=68万元 (2)措施项目费用:15万元 (3)其他项目费用:6万元(4)规费为:(68+15+6)×6%=5.34万元(5)税金为:(68+15+6+5.34)×3.48%=3.283万元(6)合同价款为:68+15+6+5.34+3.283=97.62万元

  • 第23题:

    背景: 某工程项目业主通过工程量清单招标方式确定某投标人为中标人。并与其签订了工程承包合同,工期4个月。有关工程价款条款如下: (1)分项工程清单中含有两个分项工程,估算工程量分别为甲项2300m3,乙项3200m3,清单报价中甲项综合单价为180元/m3,乙项综合单价为160元/m3。 (2)措施项目清单中包括: 1)环保、安全与文明施工等全工地性综合措施直接费用8万元; 2)模板与脚手架等与分项工程作业相关的措施直接费用10万元。 (3)其他项目清单中仅含零星工作直接费用3万元。 (4)规费综合费率3.31%;税金率3.47%。 有关付款条款如下: (1)分项工程量按实结算,综合单价不予调整。 (2)材料预付款为分项工程合同价的20%,于开工前支付,在最后两个月平均扣除。 (3)措施项目中,全工地性综合措施费用于开工前与工程预付款一起支付;与分项工程作业相关的措施费用于开工后第1、3月末分两次平均支付。 (4)其他项目费用于竣工月结算。 (5)业主从每次拨付给承包商的工程款中,按5%的比例扣留质量保证金。 承包商每月实际完成的工程量表单位:m3 问题: 1.工程预计合同总价为多少?材料预付款金额是多少?首次支付措施费金额是多少? 2.每月分项工程价款是多少?每月付款总额是多少?

    正确答案: 1、该工程预计合同价
    =∑计价项目费用×(1+规费费率)×(1+税金率)
    =(2300×180+3200×160+80000+100000+30000)×(1+3.31%)×(1+3.47%)
    =(926000+210000)×(1.069)=1214384元=121.438万元
    工程预付款金额
    =∑(分项工程项目工程量×综合单价)×(1+规费费率)×(1+税金率)×预付率
    =(92.600)×(1.069)×20%=19.798万元
    措施费用首次支付金额=全工地性综合措施费用×(1+规费费率)×(1+税金率)×(1-质量保证金比例)
    =8×(1.069)×(1-5%)=8.124万元
    2、每月分项工程价款=∑(计价项目计量工程量×综合单价)×(1+规费费率)×(1+税金率)×(1-质量保证金比例)
    (1)第1个月分项工程价款=(500×180+700×160)×1.069×(1-5%)=20.514万元
    第1个月分项工程措施费用为=分项工程措施直接费用×(1+规费费率)×(1+税金率)×(1-质量保证金比例)=10/2×(1.069)×(1-5%)=5.078万元
    所以,第1个月付款总额为:20.514+5.078=25.592万元
    (2)第2个月分项工程价款
    =(800×180+900×160)×1.069×95%=29.248万元
    (3)第3个月分项工程价款
    =(800×180+800×160)×1.069×95%=27.623万元
    第3个月分项工程措施费用=5.078万元
    第3个月扣工程预付款=19.798/2=9.899万元
    所以,第3个月付款总额为:27.623+5.078-9.899=22.802万元
    (4)第4个月分项工程价款
    =(600×180+600×160)×1.069×95%=20.717万元
    第4个月扣工程预付款=9.899万元
    第4个月其他项目费用结算款
    =零星工作直接费用×(1+规费费率)×(1+税金率)×(1-质量保证金比例)
    =3×1.069×95%=3.047万元
    所以,第4个月付款总额为:20.717+3.047-9.899=13.865万元
